邯山區

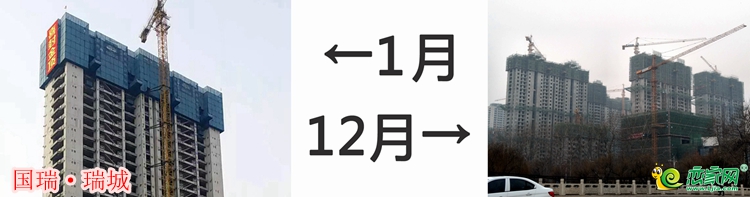

國瑞·瑞城
1月份,11號樓喜封金頂;2月份,1號樓二層測量放線完成;2號樓1層墻柱鋼筋綁扎完成;4號樓1層測量放線完成;5號樓負2層墻柱鋼筋綁扎完成;6號樓2層墻柱鋼筋綁扎完成;7號樓4層墻柱鋼筋綁扎完成;9號樓1層墻柱鋼筋綁扎完成;10號樓基礎筏板澆筑完成;11號樓屋面造型施工;12號樓14層頂板混凝土澆筑完成;萬達廣場A、B、C完成基本筏板施工。12月份,1號樓主體結構封頂,屋面構造層完成65%,二次結構砌筑至21層;2號樓主體結構封頂,屋面構造層完成65%,二次結構砌筑至22層;3號樓12層頂板支設;4號樓主體結構封頂,屋面構造層完成40%,二次結構砌筑至22層;5號樓主體結構封頂,屋面構造層完成5%,二次結構砌筑至24層;6號樓主體結構封頂,屋面構造層完成45%,二次結構砌筑至26層;7號樓主體結構封頂,屋面構造層完成85%,二次結構砌筑至25層;8號樓10層頂具備砌筑條件;9號樓主體結構封頂,二次結構砌筑至13層;10號樓西單元20層加封墻體模板80%,東單元21層放線完成;11號樓主體結構封頂,屋面構造層完成,二次結構砌完成,外部造型砌筑完成40%;12號樓主體結構封頂,二次結構砌筑至28層;萬達廣場A座13層完成;B座11層完成;C座9層完成。

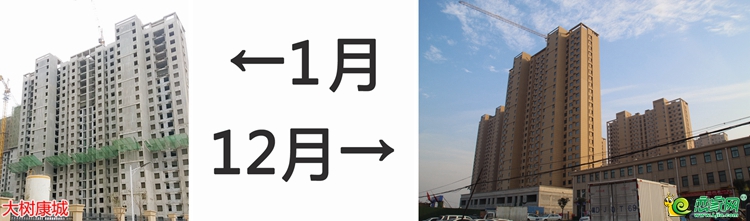

大樹康城
1月份,1-6號樓喜封金頂,內部二次結構中。7月份,整體窗戶架安裝中。12月份,外立面粉刷完畢,部分樓棟窗戶安裝完成,內部電梯安裝中。

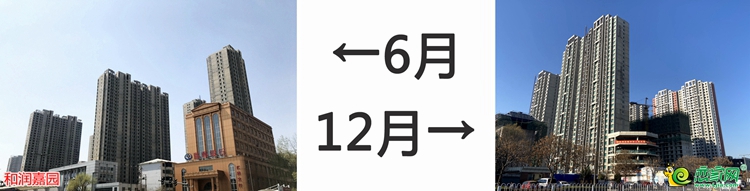

和潤嘉園
4月份,1號和2號樓主體封頂二次機構完畢,準備安裝門窗;7號樓正在二次結構,地下室砌磚。8號樓正在主體施工14層,4號目前正在二次結構澆筑,以及樓頂機房施工;5號地下室正在砌磚,主樓部分在找補修正,待找補完畢后進行主體驗收。12月份,1號樓外立面粉刷工程進行中,入戶門安裝;2號樓外立面粉刷工程進行中;3號樓施工至主體16層;4號樓地暖安裝工程施工中;5號樓地暖安裝工程施工中,窗框安裝中;6號樓施工至主體19層;7號樓外立面粉刷工程進行中,電梯安裝調試中;8號樓內部二次結構施工作業。

恒大悅府
7月份,1號樓主體施工至9層,墻體鋼筋綁扎中;4號樓主體施工至9層,墻體鋼筋綁扎中;13號樓主體施工至8層,混凝土澆筑完成;其他樓棟穩步建設中。12月份,整體都在穩步建設中。

東信·鑫茂府
1月份,4號樓正在打樁;2號樓和3號樓主體施工至1層;8月份,4號樓主體施工至8層,墻體鋼筋綁扎中;1號樓主體施工17層,準備澆筑作業;2號樓主體施工至19層,頂板鋼筋綁扎中;3號樓主體施工至22層,墻柱鋼筋綁扎完成。12月份,4號樓主體施工至16層,頂板鋼筋綁扎;1號樓主體施工至25層,墻柱合模;2號樓主體施工至25層,墻柱鋼筋綁扎中;3號樓主體施工至26層,頂板鋼筋綁扎中。

盛世天城
4月份,7號樓7層鋼筋綁扎,模板搭設;8號樓7層鋼筋綁扎,模板搭設。12月份,雅園7號樓、8號樓和3號樓已經封頂,共18層;福園14號樓、16號樓和17號樓主體已經封頂。其他樓棟穩步建設中。

星魔方
1月份,A座主體施工至8層,澆筑作業中;B座主體施工至6層,墻體鋼筋綁扎中;C座主體施工至6層,墻柱鋼筋綁扎中。E座、F座正在挖槽。12月份,A座、B座、C座主體已封頂,內部正二次結構中,E座主體施工至9層。墻體鋼筋綁扎中;F座主體施工至8層,混凝土澆筑完成。

御河尚苑
2月份,9號樓主體已經封頂,10號樓主體施工至7層,墻體鋼筋綁扎中;其他樓棟穩步建設中。12月份,部分樓棟主體已經封頂,內部正在進行二次結構中,窗戶架正在安裝中;其他樓棟穩步建設中。

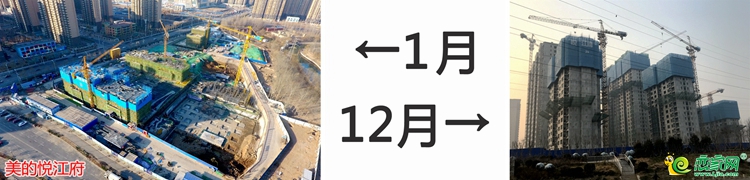

美的·悅江府
1月份,1號樓主體施工至4層,墻體鋼筋綁扎中;2號樓地基澆筑完成;3號樓主體施工至2層,準備澆筑作業中;4號樓地基正在進行綁扎作業中;9號樓主體施工至4層,墻體鋼筋綁扎中。4月份,4號樓1層模板支設完成50%,1號樓西單元10層混凝土澆筑完成,東單元模板支設中。12月份,1號樓主體施工至26層,頂層模板支模作業中;2號樓主體施工至16層,墻體鋼筋綁扎中;3號樓主體施工至26層,墻柱鋼筋綁扎中;其他樓棟正穩步建造中。
