常瀛觀林府業主家人們:
時光變化,歲月更迭。伴著明媚的驕陽,建筑也以新的姿態醞釀成長,每一處細節的匠心傾注、每一次磚石的碰撞回響,都在沉淀理想生活的模樣。
為幸福耕耘不輟,為品質赤誠不改,回首過往,每一程皆有美好相隨,由衷感謝家人們的信任與陪伴,常瀛觀林府以初心為筆,記錄家的點滴變化,在此特呈一箋家書,將美好娓娓道來。
常瀛觀林府
2024.08
8月工程進度

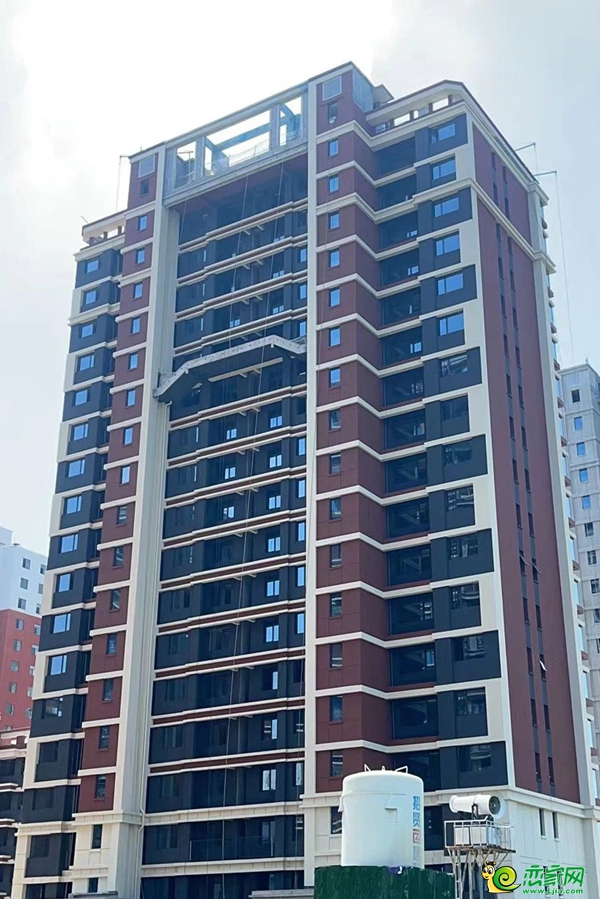

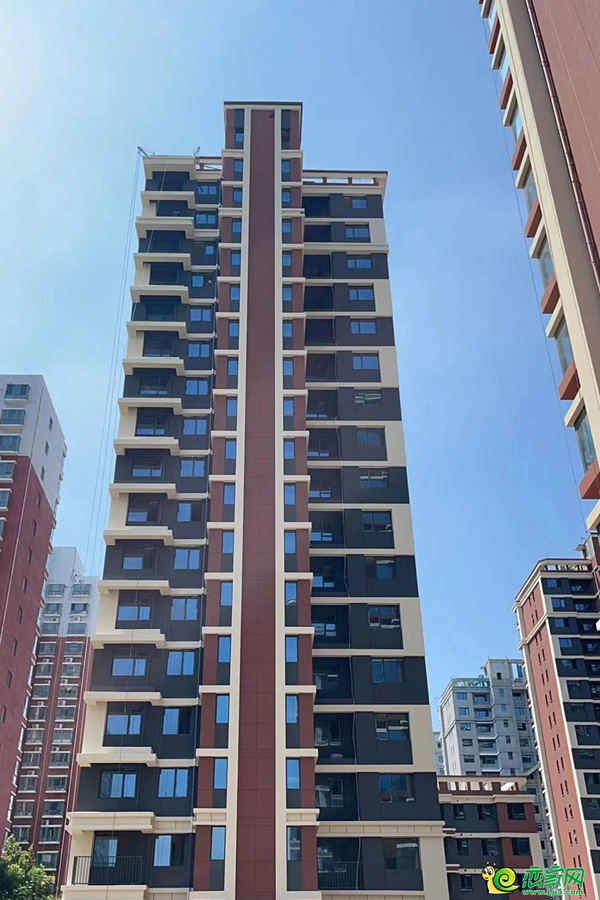

1#
主體18層封頂,砌筑、抹灰、窗框安裝已完成,玻璃安裝完成50%,地暖施工完成50%,外墻涂料完成30%;
2#
18層封頂,砌筑施工18層完成,抹灰、窗框安裝、玻璃安裝已完成,地暖地面完成,外墻涂料完成80%;
3#
主體18層,砌筑18層完成,抹灰、窗框安裝、玻璃安裝已完成,地暖地面完成,外墻涂料完成80%;
5#
18層封頂,砌筑施工18層,外墻膩子、窗框安裝、玻璃安裝已完成,地暖地面完成,外墻涂料完成80%,公區精裝完成70%;
6#

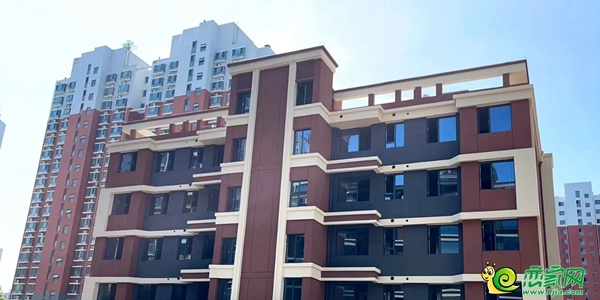

6層封頂,砌筑施工完成,抹灰、窗框安裝、玻璃安裝、外墻已完成,地暖地面施工完成;
7#
18層封頂,砌筑施工18層,窗框、外墻膩子、窗框安裝、玻璃安裝已完成,地暖地面完成;
8#
6層封頂,砌筑施工、抹灰、窗框安裝、玻璃安裝已完成,外墻膩子、地暖地面施工完成;
9#
主體18層封頂,砌筑、抹灰、地暖地面完成,玻璃安裝完成;
10#
5層封頂,砌筑、抹灰、窗框安裝完成,外墻涂料、地暖地面施工、玻璃安裝完成;
11#
18層封頂,砌筑完成18層,抹灰、地暖施工已完成,玻璃安裝基本完成,外墻涂料正在施工;
12#
6層封頂,砌筑、抹灰、窗框安裝完成,外墻膩子、地暖地面施工、玻璃安裝已完成;
13#
18層封頂,砌筑完成18層,抹灰、地暖施工已完成,玻璃安裝基本完成,外墻涂料正在施工;
15#
6層封頂,砌筑、抹灰、窗框安裝完成,外墻涂料完成50%,地暖地面施工、玻璃安裝已完成;
16#
4層封頂,砌筑、窗框安裝完成,玻璃安裝完成,抹灰完成70%;
17#
6層封頂,砌筑、抹灰、窗框安裝完成,玻璃安裝完成;
18#
6層封頂,砌筑、抹灰、窗框安裝已完成,玻璃安裝完成;
19#
6層主體封頂,砌筑、抹灰、窗框安裝、玻璃安裝已完成;
常瀛觀林府,深知品質在于細微處,筑家的腳步從未停歇,用堅守與踐行為每一份傾心與熱愛兌現改善生活理想,專注品質,精益求精,后續更多工程佳訊,敬請持續關注。
