最近大家不斷問起,永豐文庭什么時候交房?在這里進行統一回復。
具體的交房時間這個沒辦法提前預估,我們能做的就是盡最大努力提高施工效率,嚴控工程品質,所以還請業主們理解,我們會盡可能的多多更新,讓大家可以時時了解最新的工程進展圖片。

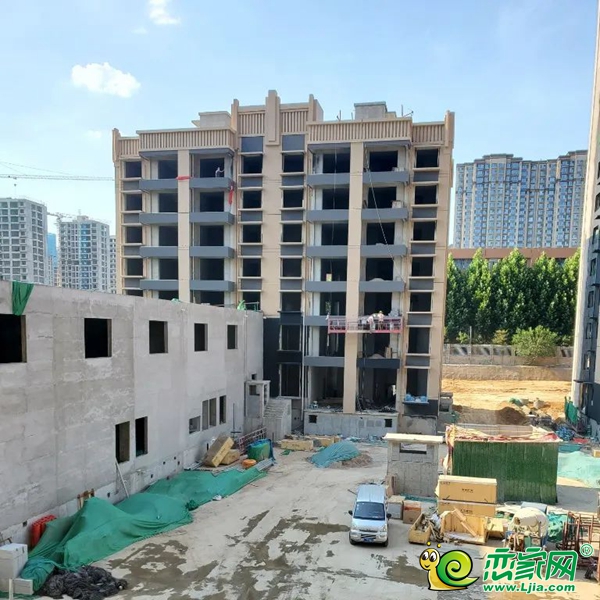

1#樓南立面

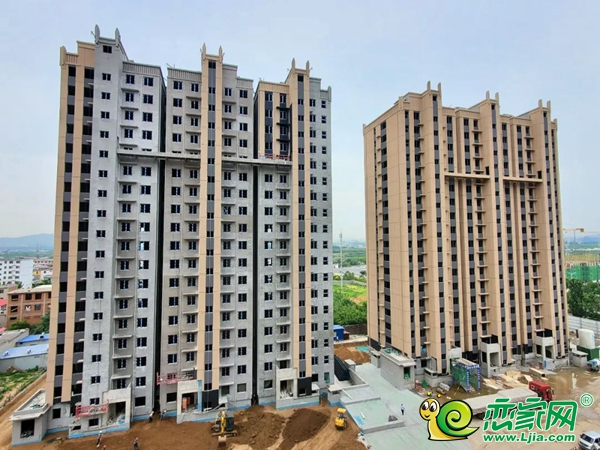

2#樓南立面
咱就直接進入正題。
當下的主要工作是住宅樓的外墻涂料施工,具體進度可參照圖片內容。

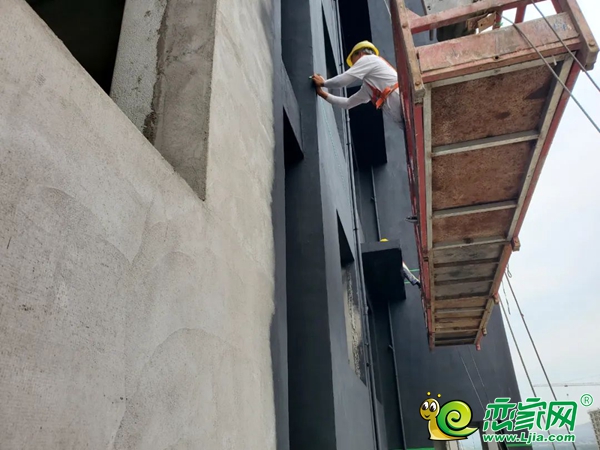

(左)4#樓、(右)3#樓
如圖所示,當下外墻涂料施工,1#樓和3#樓完成度最高,2#樓、4#樓也在同時施工,緊隨其后。
外墻涂料施工
外墻涂料施工

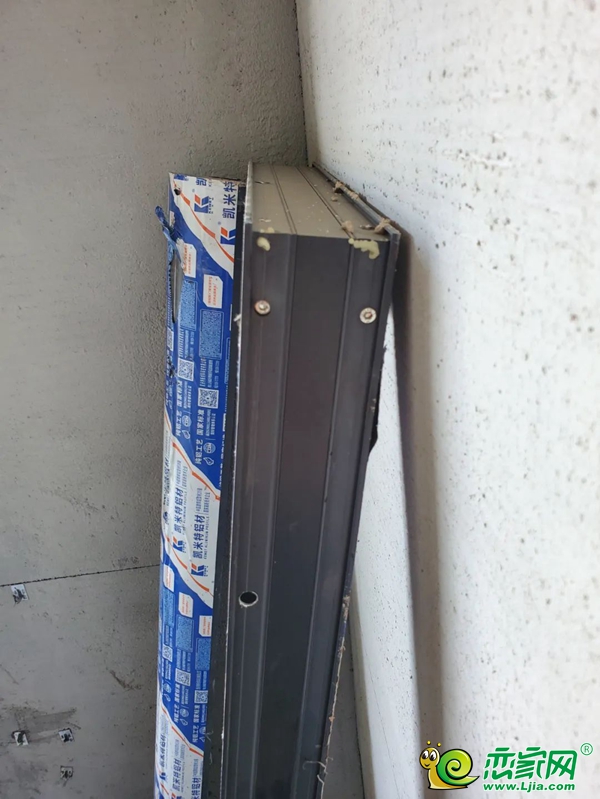

步行梯
由單元入口進入大樓內,由于電梯尚在安裝中,不可使用,所以我們只能選擇步行梯上樓。
當下步行梯抹灰已全部完工,靜待下一步工作。

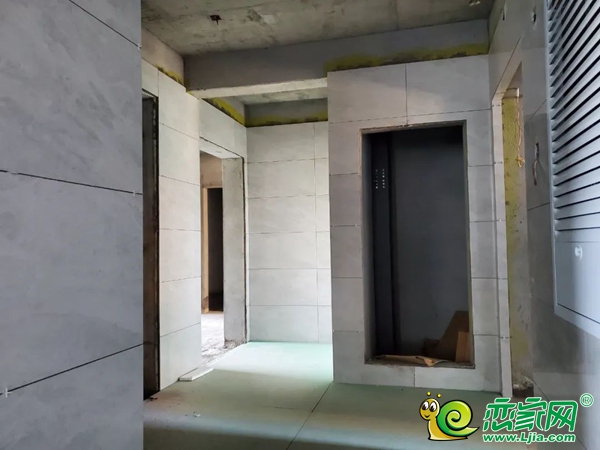

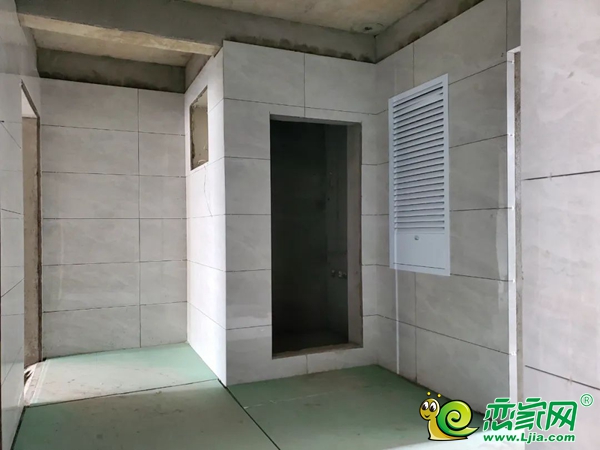

入戶間
入戶間
由步行梯上樓,進入入戶間。
當下入戶間墻磚、地磚安裝完成度為85%,2#樓高層及1#樓正在施工。

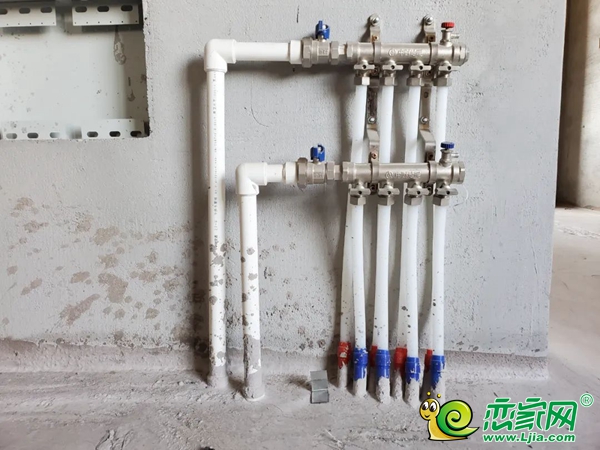

地暖
室內地暖安裝目前已全部完成。

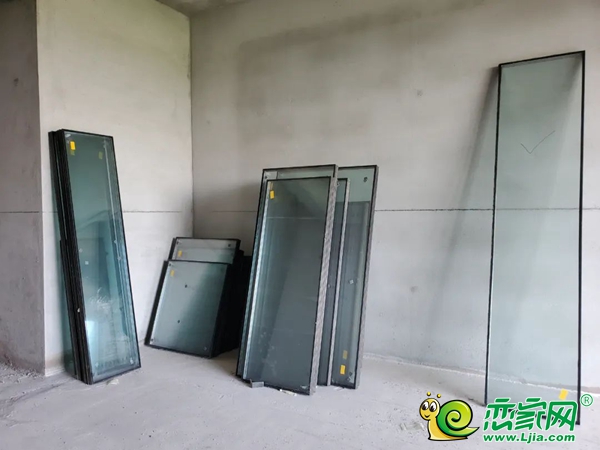

low-e三層鋼化玻璃
low-e三層鋼化玻璃
系統窗玻璃陸續運送到室內。

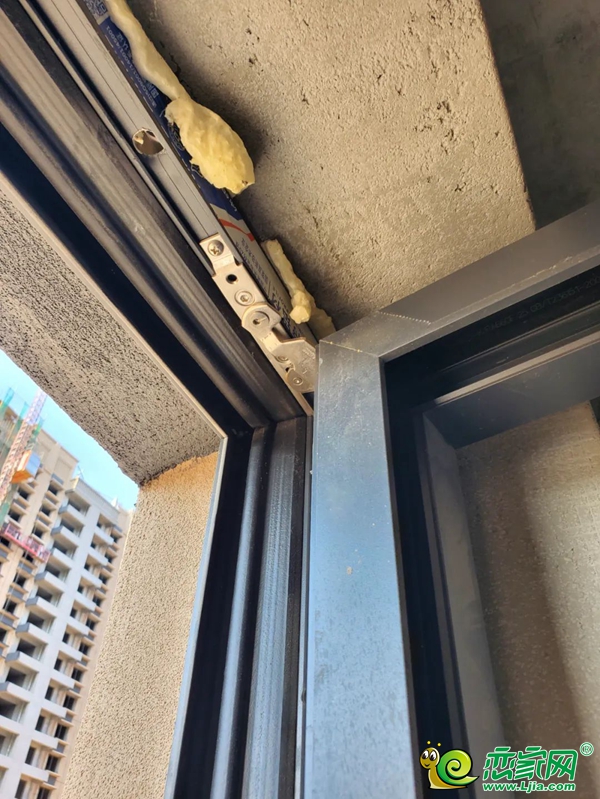

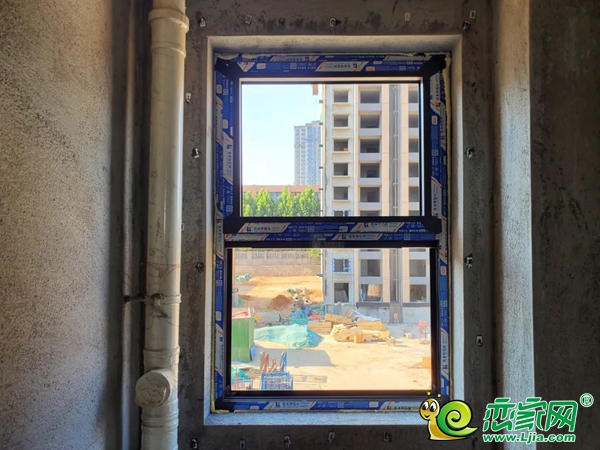

貝斯特系統窗
貝斯特系統窗
貝斯特系統窗
貝斯特系統窗:凱米特鋁材、特殊注膠工藝、汽車級三元乙丙膠條、廣東堅朗全套五金、窗扇隱形開啟、型材厚度1.4mm、窗框厚度75mm,玻璃安裝后用白云中性硅酮密封膠密封。
同永豐馨苑、永豐德苑規格完全相同,品質信賴。目前正在安裝中。
住宅樓樓頂
來到大樓樓頂,廚衛管道強制通風帽安裝完成;樓頂通氣帽施工完成;樓頂電梯機房及設備房已建設完成,當下正在進行電梯安裝。
由于樓頂現階段有吊籃及起重器等設備,后續工作暫緩。

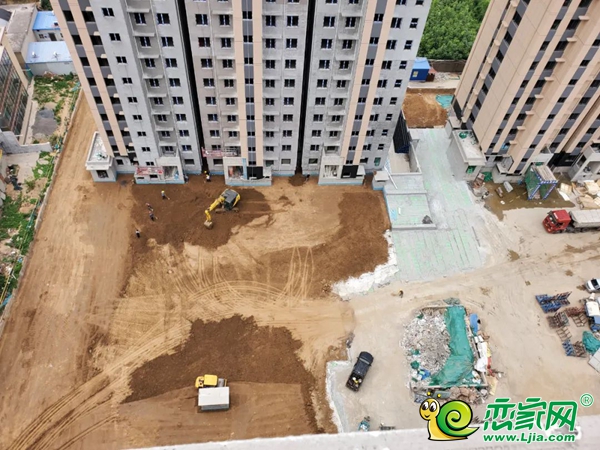

2#、4#樓間

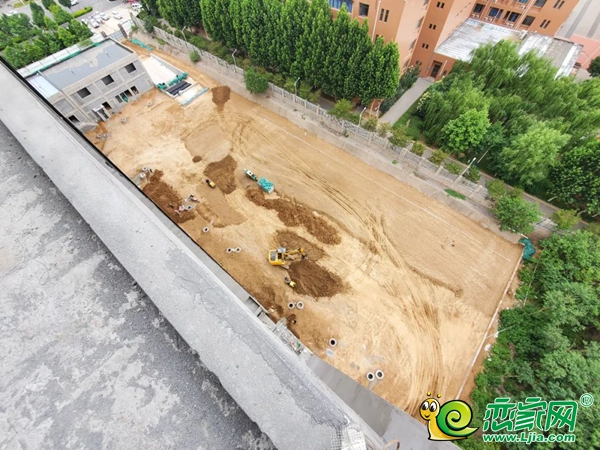

1#、2#樓北
小區地面正在大量回填土,經過軋路機反復碾壓后,再進行逐步覆蓋,保護環境,防止揚塵。
