盛夏6月,微風不燥,城市洋溢著蓬勃的氣息,榮盛·君蘭苑步履不停,始終懷揣著精工匠心,不斷鐫刻家的幸福模樣,攜一份家書如約而至,向您娓娓道來家的幸福進程。
進展播報
1#樓外墻保溫完成;內墻抹灰完成;水電給排水管、暖氣主管安裝完成;室內地面完成;外墻涂料完成;造型鋁板安裝完成;室內粉刷完成。
2#樓外墻保溫完成,內墻抹灰完成;水電給排水管、暖氣主管安裝完成;室內地面完成;外墻涂料完成;造型鋁板安裝完成;室內粉刷完成。
3#樓內墻抹灰完成;外墻保溫完成;外墻涂料完成;水電給排水管安裝完成;室內地面澆筑完成;室內粉刷16層至2層完成,1層至負一層正在施工。

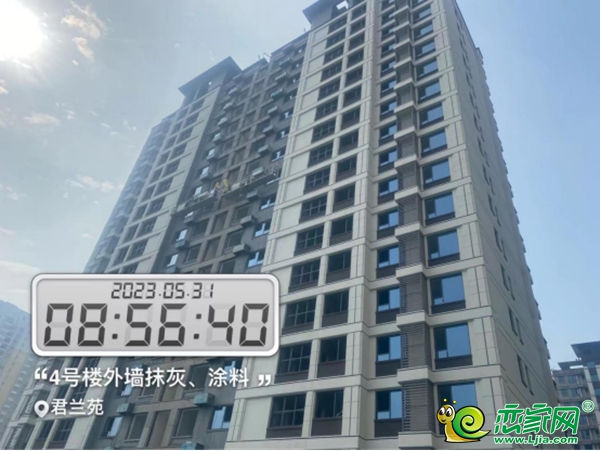

4#樓內墻抹灰完成,外墻保溫完成,外墻涂料完成;室內地面澆筑完成;室內粉刷室內粉刷完成;水電給排水管完成;

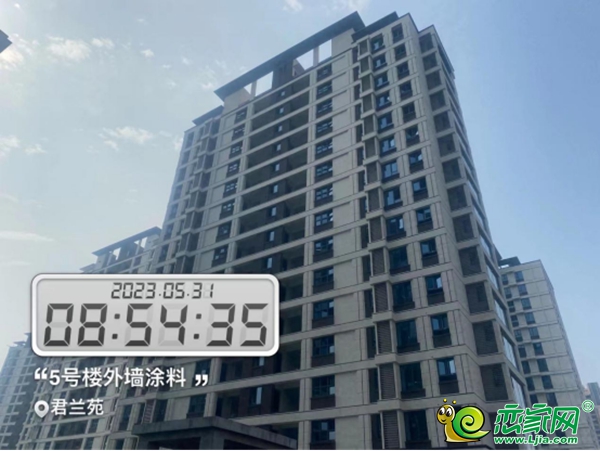

5#樓內墻抹灰完成;外墻保溫完成;外墻涂料完成;室內地面澆筑完成,室內粉刷完成;負一層正在施工;水電給排水管安裝完成;地下室排水安裝。
6#樓內墻抹灰完成;外墻保溫完成;水電給水排管完成;室內地面澆筑完成;外墻涂料完成90%,室內粉刷17層至1層完成,負一層正在施工。

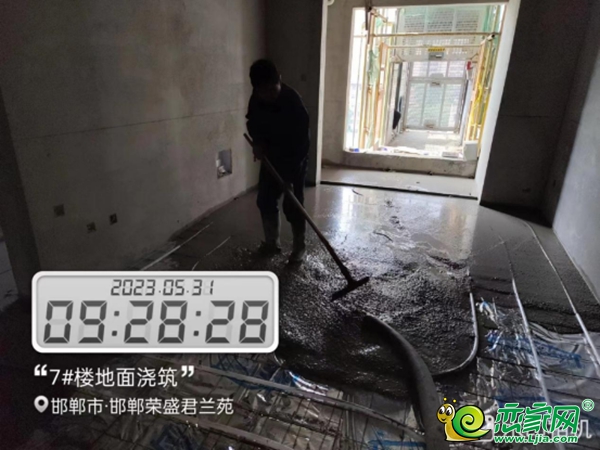

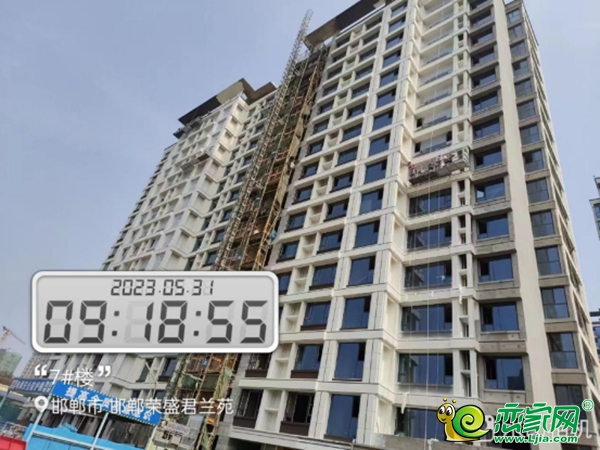

7#樓內墻抹灰完成;水電覆土層給排水管安裝在施;外墻保溫完成;外墻涂料完成90%。給排水16層至3層完成。地暖16層至5層鋪設完成,地面澆筑16層至7層完成,6層5層正在澆筑。室內粉刷16層至15層開始施工。

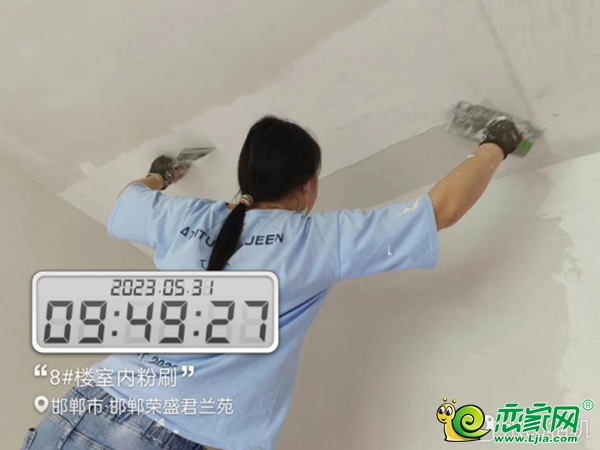

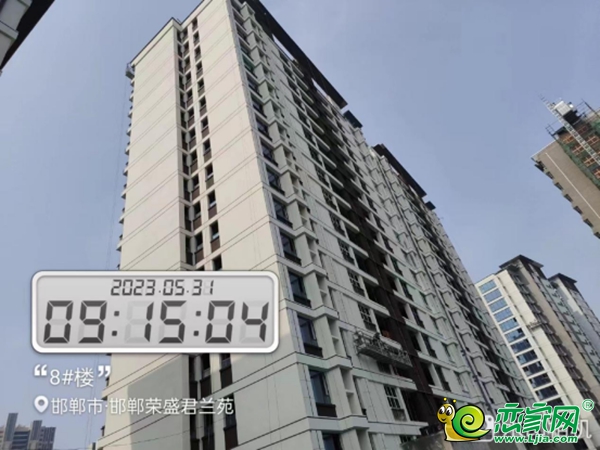

8#樓內墻抹灰完成;外墻保溫完成;水電給排水管安裝在施;外墻涂料完成90%。給排水開始施工。地暖鋪設完成。地面澆筑完成。內墻粉刷17層至14層正在施工。

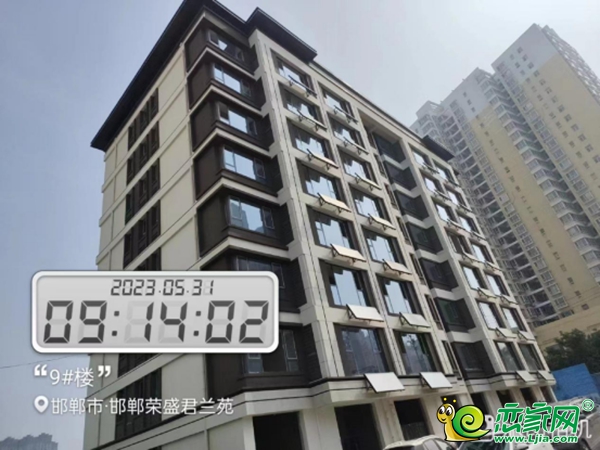

9#樓內墻抹灰完成,外墻保溫完成;外墻涂料已完成;室內地面完成;室內粉刷完成。水電給排水管安裝完成;
10、地下車庫:車庫回填土完成95%;內墻抹灰完成,橋架安裝在施。

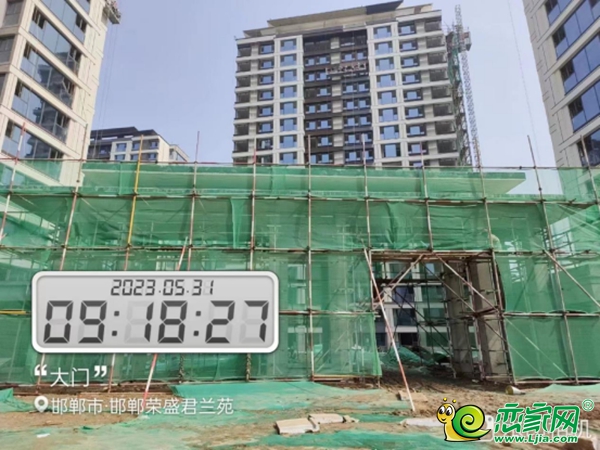

大門架體搭設完成,龍骨制作完成。石材準備開始安裝。
施工一角
樓內施工實拍
(實拍圖)

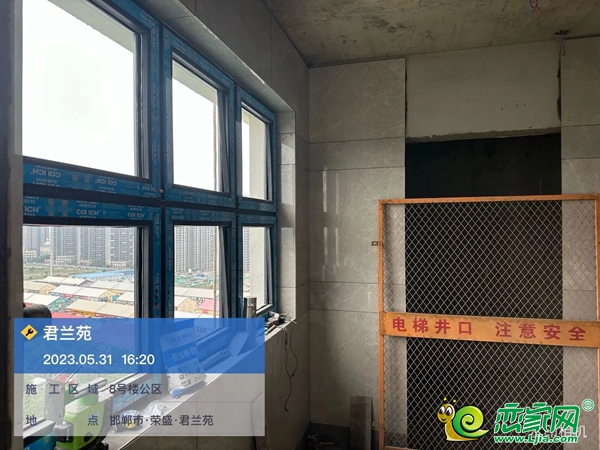

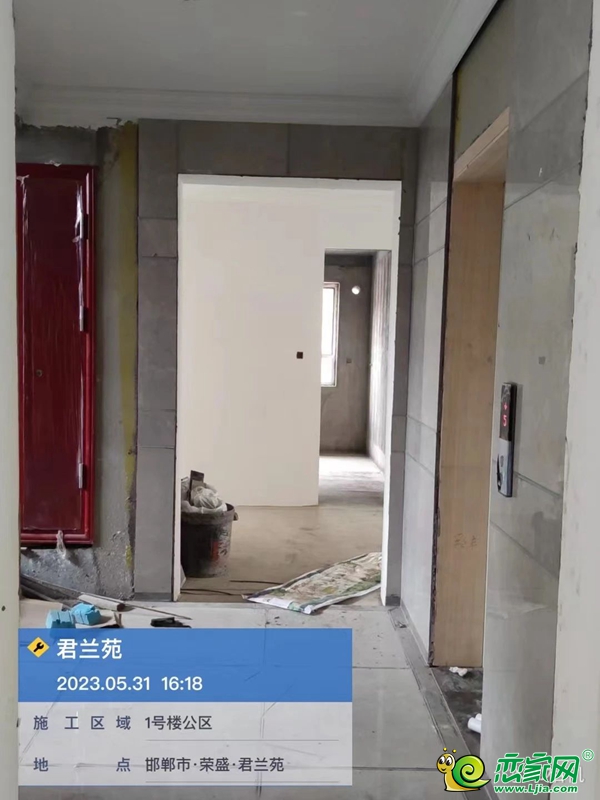

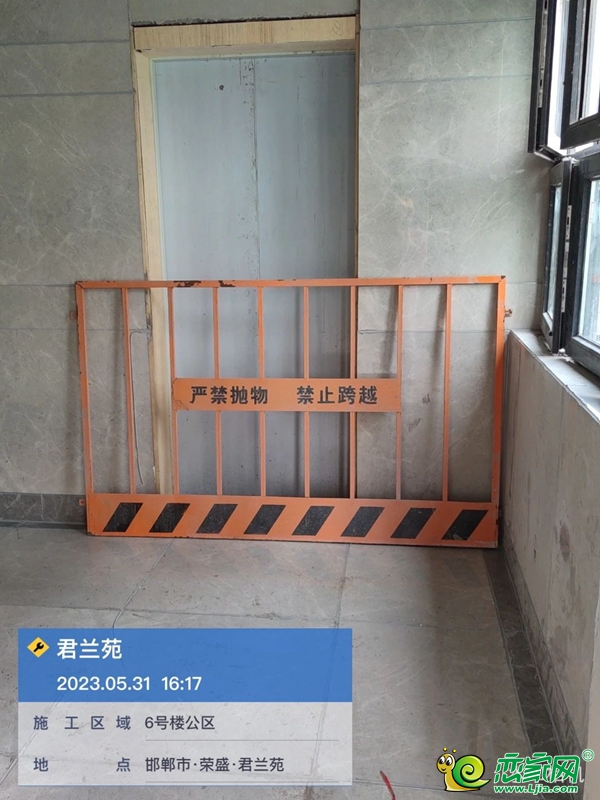

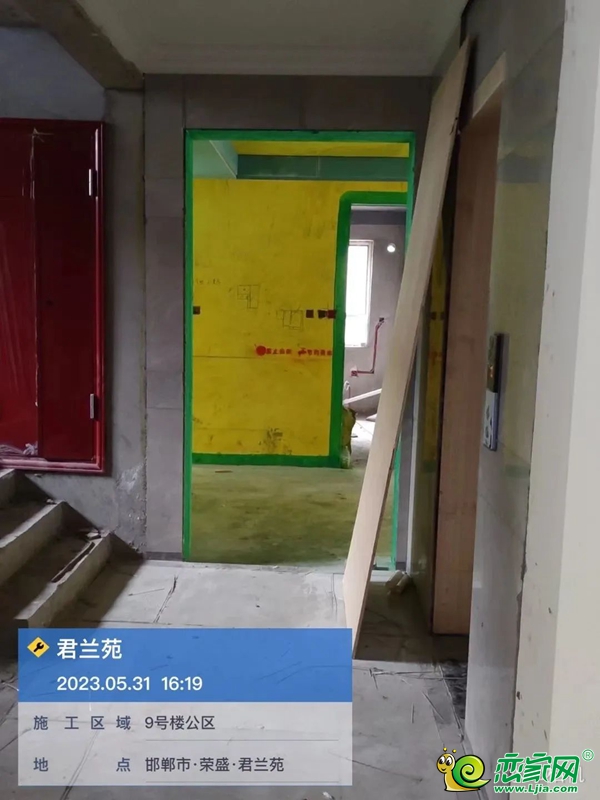

公區精裝施工
1#樓
墻地磚、石膏線、膩子完成、美縫

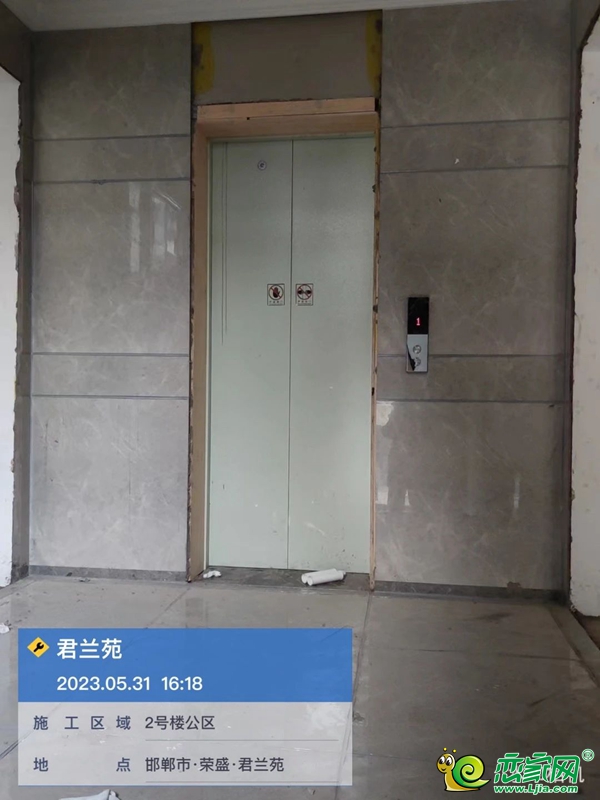

2#樓
墻地磚、石膏線、膩子完成、美縫

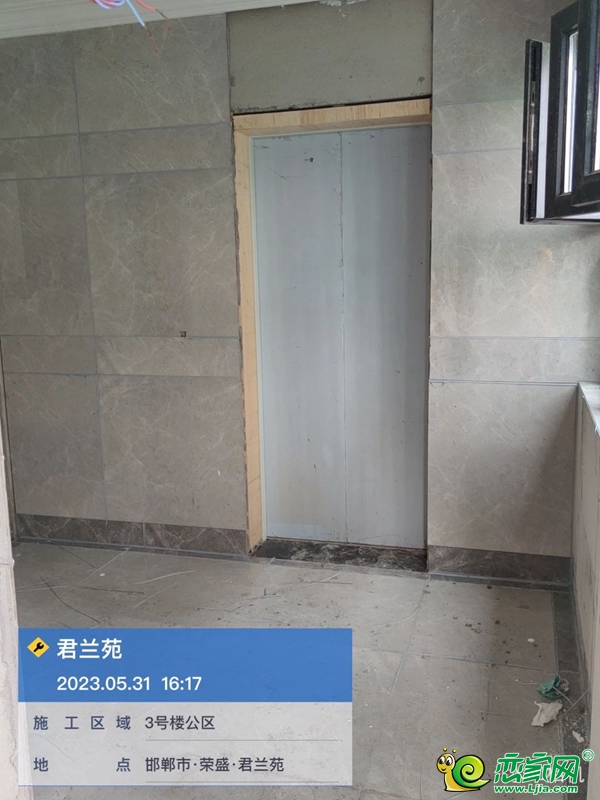

3#樓
墻磚完成

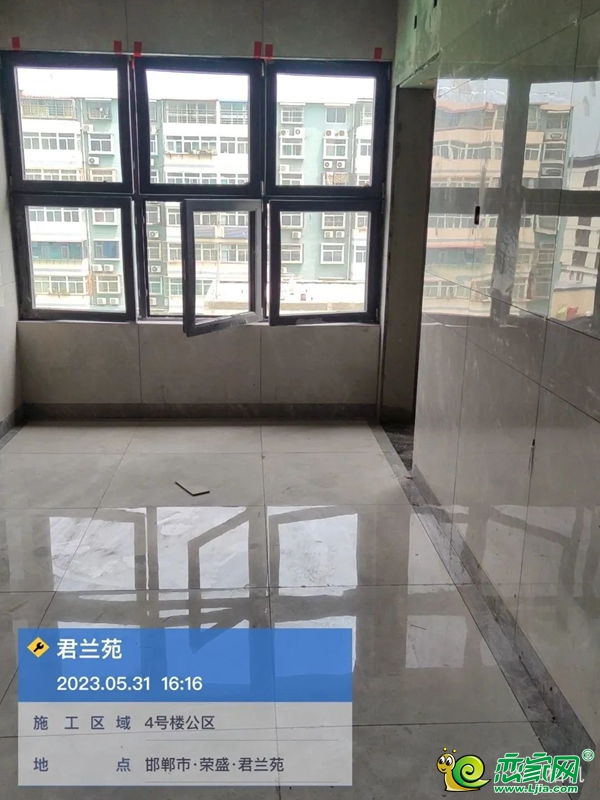

4#樓
墻地磚完成、石膏線完成、美縫和膩子工剛開始
5#樓

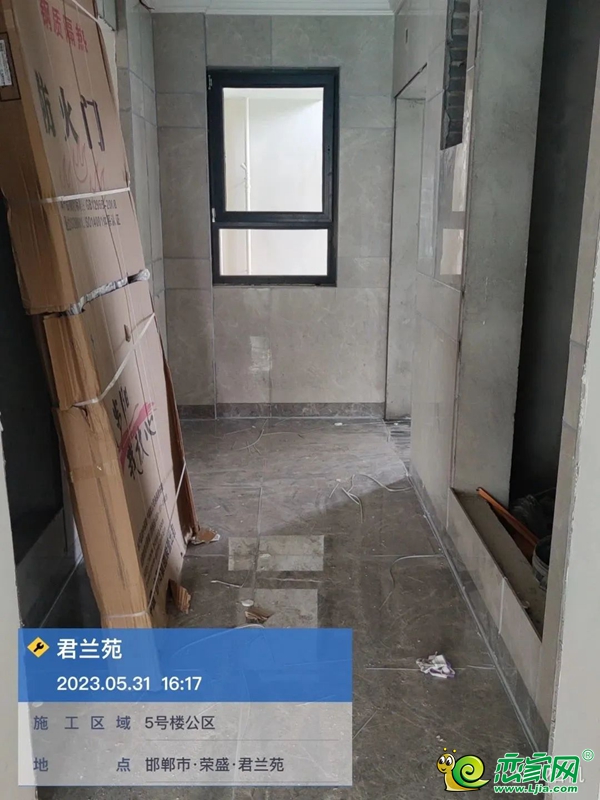

墻地磚、石膏線、美縫完成,膩子工剛開始
6#樓
6層以上墻磚完成
8#樓
東單元12-17層施工
9#樓
墻地磚完成

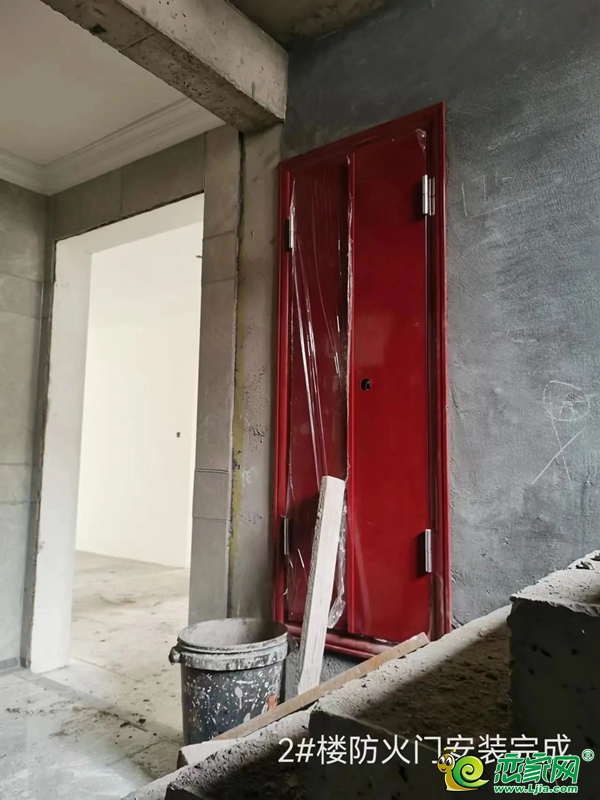

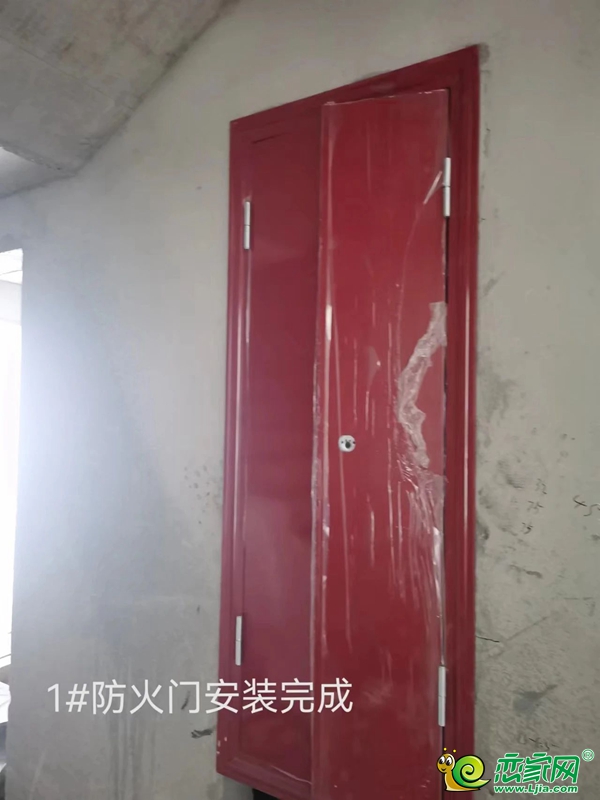

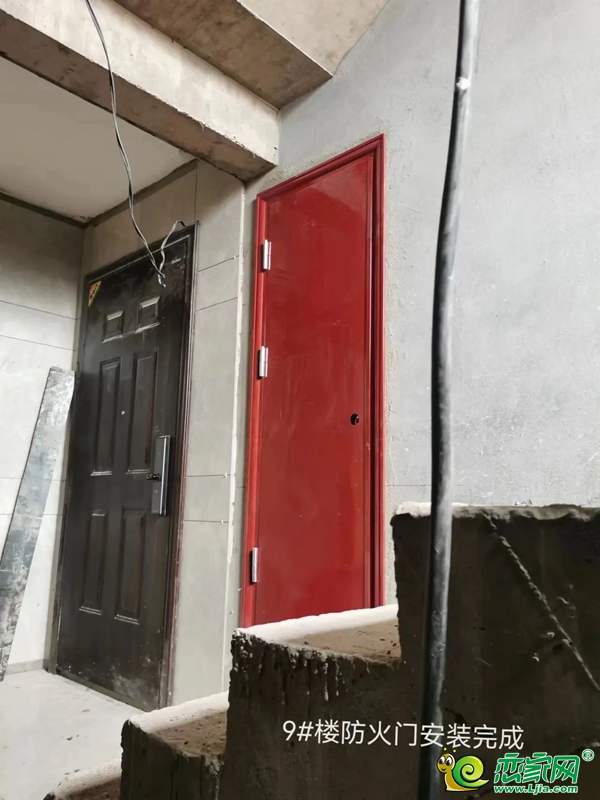

防火門安裝情況
(實拍圖)
電梯施工情況

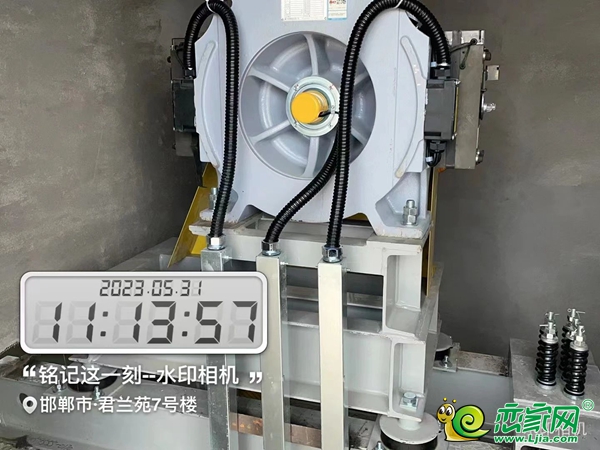

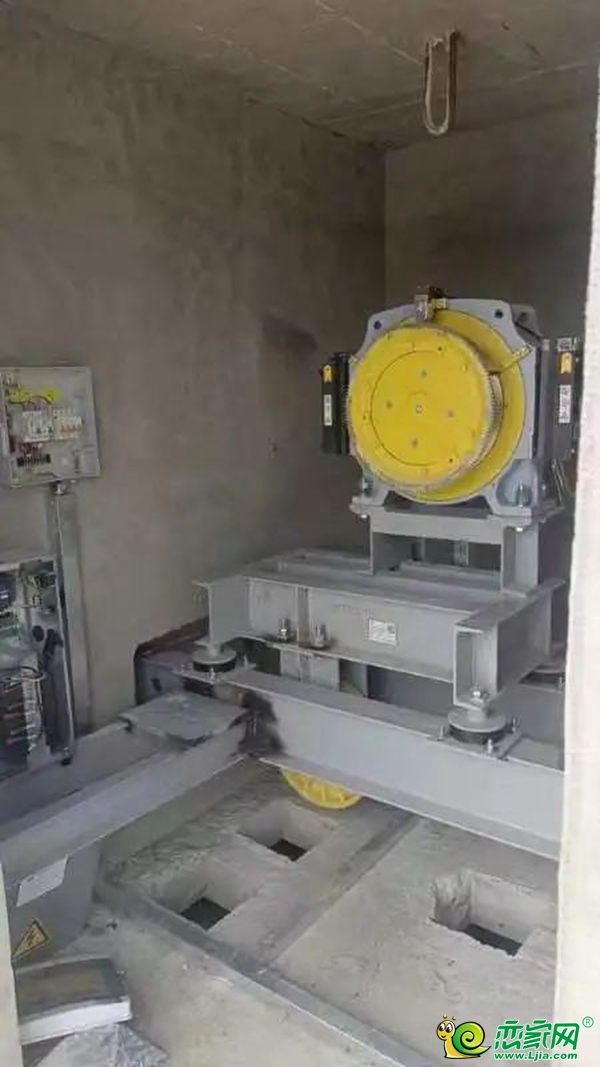

6#7#樓機房完成,7#導軌施工完成
8#樓4臺主機就位
(實拍圖)

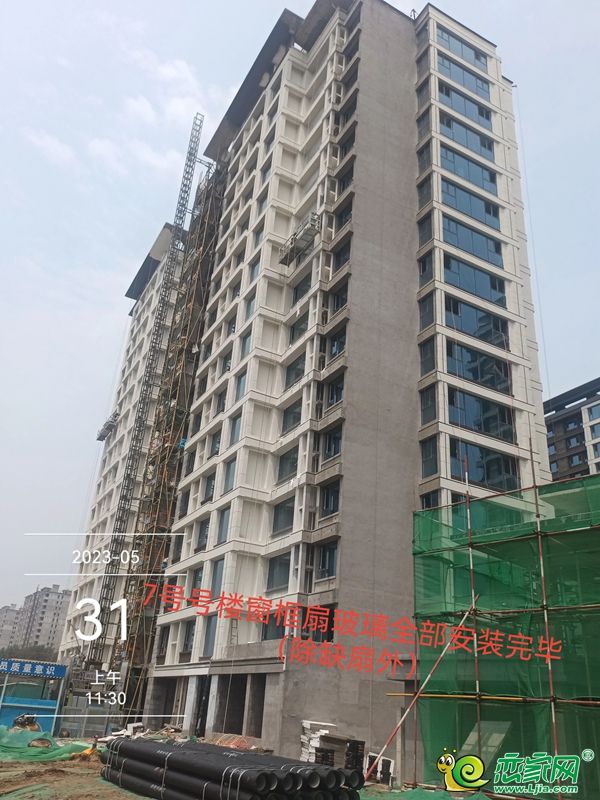

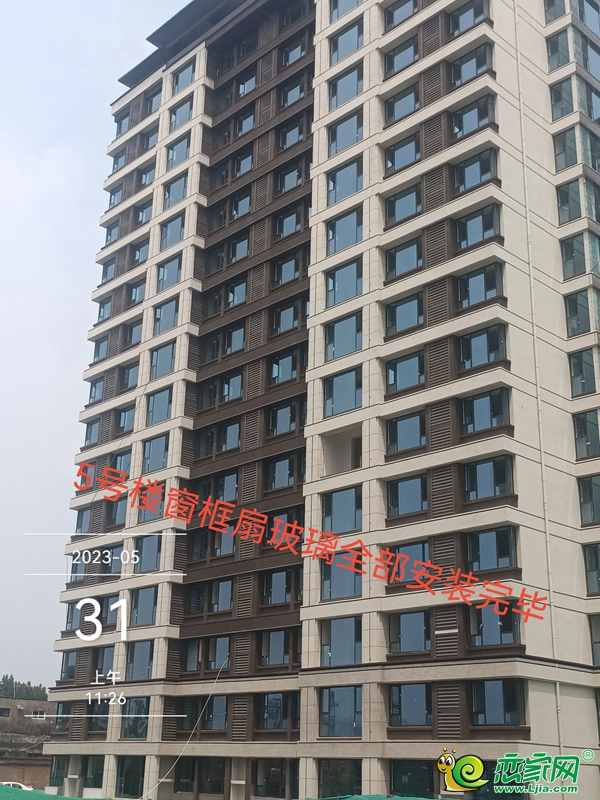

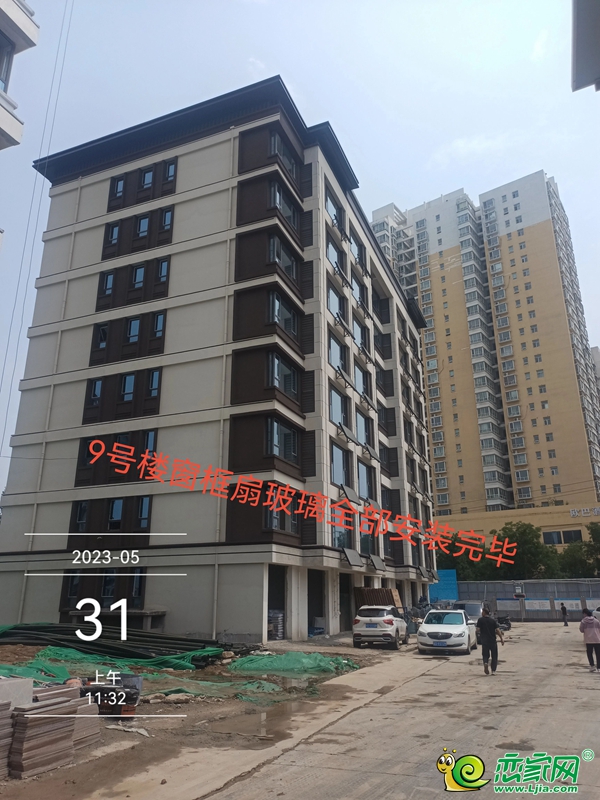

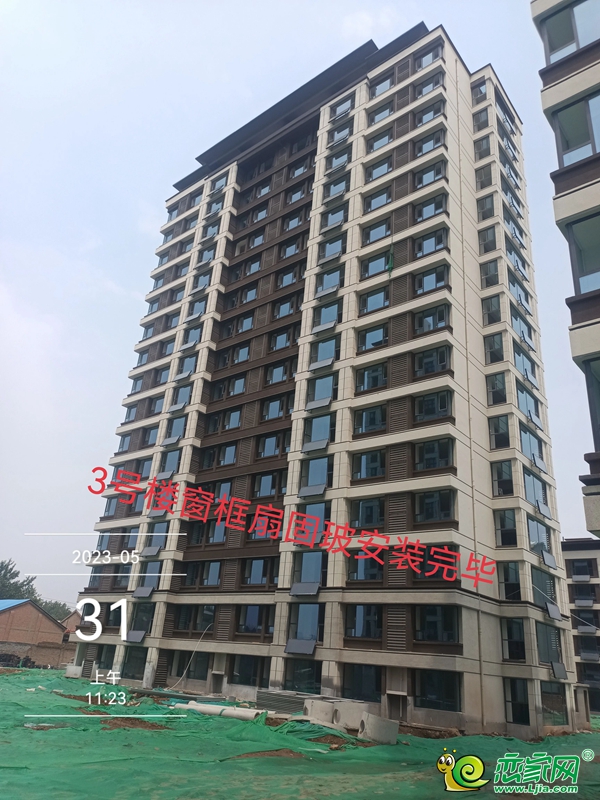

門窗安裝情況
(實拍圖)
戶外施工情況

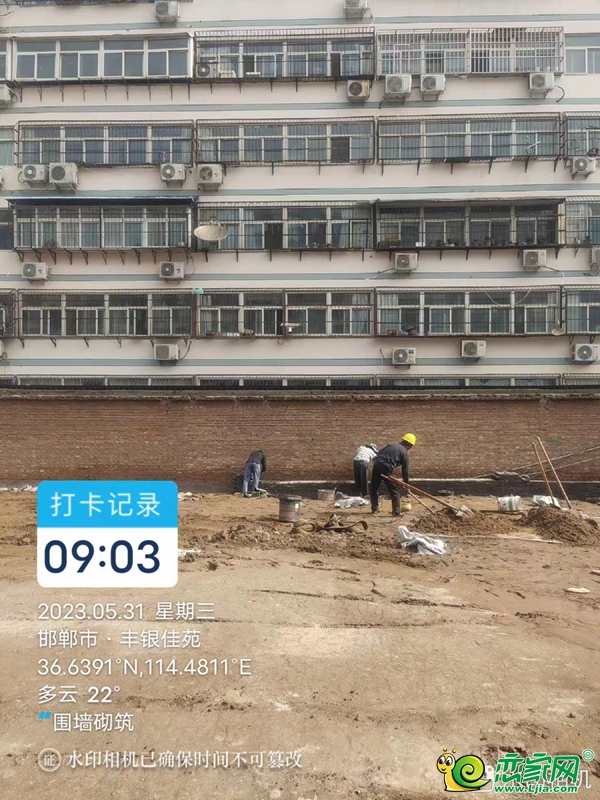

園林圍墻砌筑

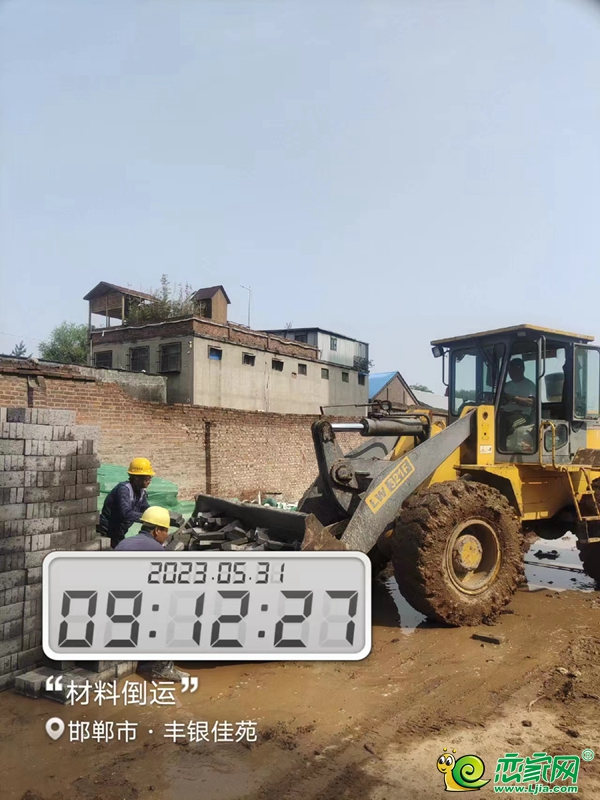

園林材料倒運

雨污水完成50%

入戶門全部到場正在分揀
美好6月工程進度播報完畢,幸福不久候!
