海棠苑工程進度
外立面完成,窗戶完成,圍墻完成,人防門安裝完成;精裝濕作業完成,一遍面漆完成,二遍面漆完成,櫥柜安裝完成95%,木地板完成95%,室內門安裝完成;園建基礎完成,瀝青完成80%,鋪裝完成,大喬木種植完成,地被完成,草皮完成
玉蘭苑工程進度
1#樓砌筑完成,抹灰完成2-22層,地暖鋪設3-22層,地暖保護層澆筑3-12層,外墻保溫完成80%,外立面完成75%
2#樓砌筑完成,抹灰2-7層,14-22層完成,外墻保溫完成45%,外墻膩?zhàn)?0%
3#樓砌筑完成,抹灰3-18層完成,外墻保溫完成90%,涂料90%
4#樓砌筑完成,抹灰2-18層完成
5#樓砌筑完成,抹灰2-13層
6#樓砌筑1-17層完成,18層完成60%,抹灰2-14層完成
7#樓砌筑1-6層完成,7-17層A2戶型完成,18層完成10%,抹灰3層完成
8#樓2-8層砌筑完成,8-17層砌筑完成80%,抹灰2-4層完成
9#樓砌筑2-17層完成,抹灰2-6層完成
10#樓砌筑完成60%

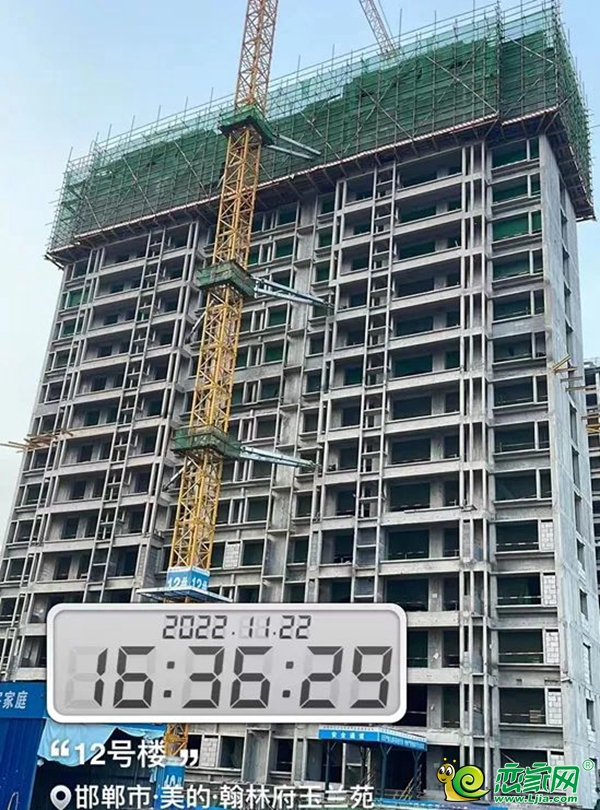

12#樓17層澆筑完成,砌筑1-4層完成,5層砌筑完成60%
16#樓17層澆筑完成,砌筑1-7層完成

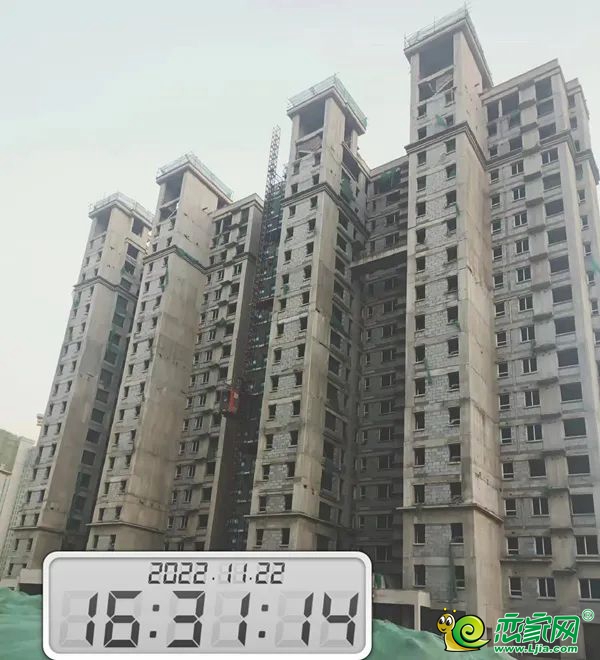

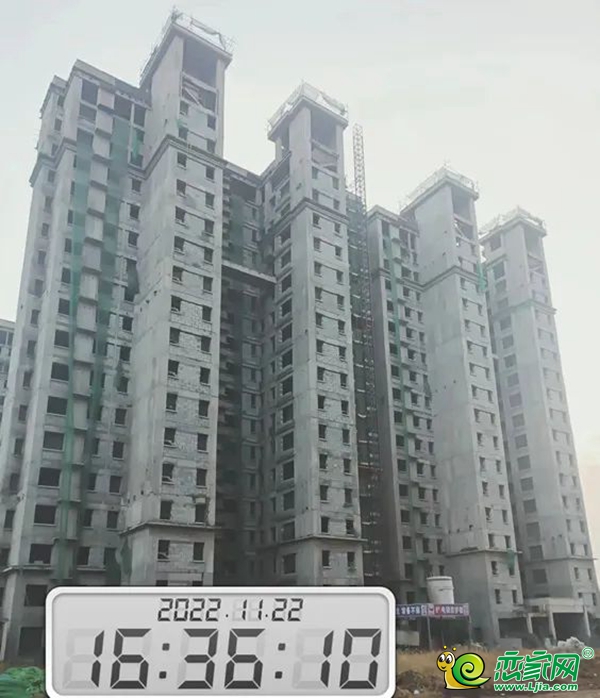

紫薇苑工程進度
1#樓9層墻柱鋼筋綁扎
2#樓主體結構11層封頂完成
3#樓抹灰、石膏完成
4#樓東單元26層墻柱鋼筋綁扎完成;西單元主體18層封頂完成
5#抹灰至20層
6#樓16層澆筑完成
7#樓抹灰至27層
8#樓主體18層封頂完成
9#樓抹灰至16層

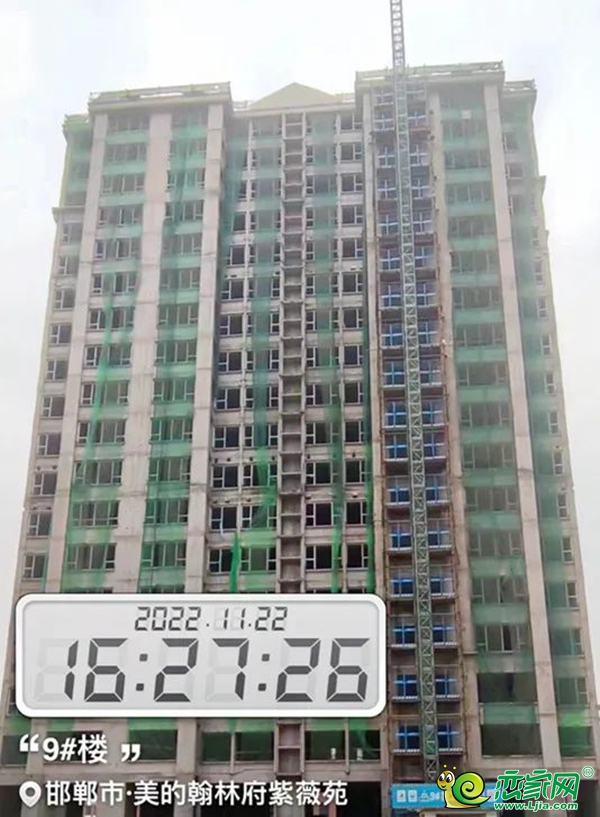

10#樓主體封頂完成
配建學校工程進度
河北工程大學附屬學校正式水電已接通,全面通過竣工驗收備案,已達到學校接收硬性條件
幼兒園施工完成
小學施工完成
中學教學樓施工完成
小學操場塑膠跑道及足球場施工完成
中學操場塑膠跑道及足球場施工完成
幼兒園活動場地塑膠地面施工完成
室內走廊實拍圖
教學樓室內實拍圖
華為多媒體黑板實拍圖
中學匯報大廳實拍圖
河北工程大學附屬學校的建成,將積極推進東區教育事業高質量發展,進一步提升東區教育環境全面升級,為廣大學子提供更加人性化、智能化、專業化的教學環境。
