海棠苑工程進度

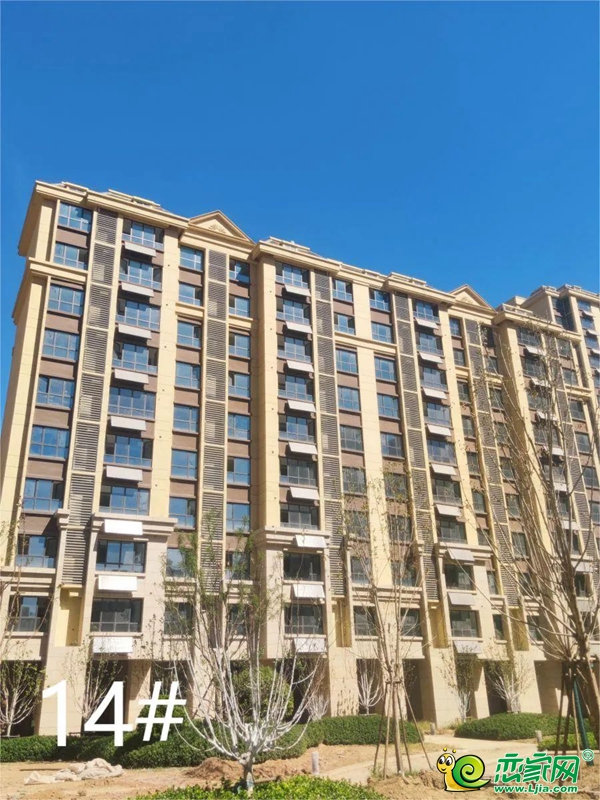

1-18號樓主、砌、抹全部完成,涂料石材完成,窗戶完成。
車庫找平層完成,圍墻完成90%,人防門安裝完成;
精裝濕作業完成95%,一遍面漆完成95%,二遍面漆完成30%,櫥柜安裝完成50%,木地板完成50%,室內門安裝完成70%;
園建基礎完成,鋪裝完成90%,大喬木種植完成95%,地被完成80%,草皮完成60%
玉蘭苑工程進度

1#樓室內砌筑施工完成,外立面施工完成20%
2#樓結構已封頂,室內砌筑施工完成,外墻二次結構及砌筑施工中
3#樓室內砌筑施工完成,外立面施工完成10%

4#樓結構已封頂,室內砌筑施工完成,外墻二次結構及砌筑施工中
5#樓結構已封頂,室內砌筑施工至17層,外墻二次結構及砌筑施工中
6#樓結構已封頂,室內砌筑施工完成,外墻二次結構及砌筑施工中
7#樓結構已封頂,砌筑施工至17層
8#樓結構已封頂,砌筑施工至17層
9#樓結構已封頂,砌筑施工至14層
10#樓結構已封頂,砌筑施工至13層
紫薇苑工程進度
2#樓主體結構施工至9層
4#樓主體結構施工至18層
5#樓砌體及二次結構封頂、屋面防水施工完成、石膏抹灰施工至17層
6#樓主體結構施工至11層
7#樓砌體及二次結構封頂、屋面防水完成、石膏抹灰施工至11層
8#樓主體結構施工至17層
9#樓砌體及二次結構封頂、屋面防水施工完成、石膏抹灰至14層

配建學校工程進度
幼兒園:室內膩子完成,鋁窗安裝完成,墻地磚完成,外墻涂料完成
小學:室內膩子完成,鋁窗安裝完成,墻地磚完成,外墻涂料完成
中學教學樓:室內膩子完成,鋁窗安裝完成,墻地磚完成,涂料完成
中學綜合樓:地暖完成,墻地磚完成,室內膩子完成,外墻涂料完成
小學操場塑膠跑道及足球場施工完成
中學操場塑膠跑道及足球場施工完成
幼兒園活動場地塑膠地面施工完成
美的·劍橋郡將懷揣誠摯初心,用心描摹夢想之家的模樣,讓所有等待,都不負期待。
關注邯鄲規劃發展
每日推送樓市快訊
匯集本地?zé)狳c資訊
視頻展示城市發展
記錄邯鄲樓市百態
抖音搜邯鄲戀家網
無需安裝,掃一掃
掌握樓市一手資訊
便利查看 快捷分享
在線咨詢 解疑答惑
獲取樓盤 獨家優惠
為您買房 保駕護航
