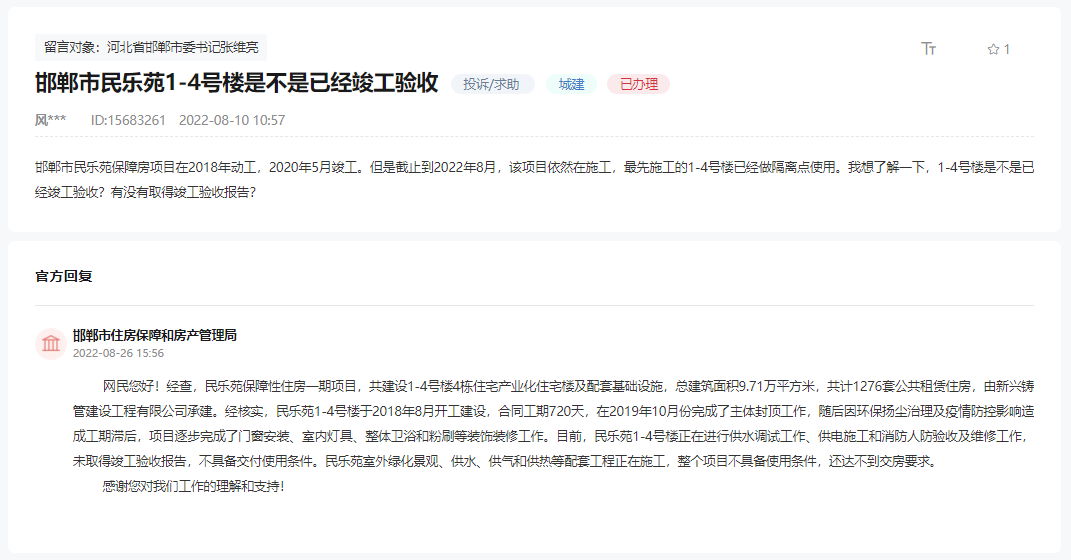

邯鄲市民樂苑保障房項目在2018年動工,2020年5月竣工。但是截止到2022年8月,該項目依然在施工,最先施工的1-4號樓已經做隔離點使用。我想了解一下,1-4號樓是不是已經竣工驗收?有沒有取得竣工驗收?qǐng)?bào)告?
邯鄲市住房保障和房產管理局回復
網民您好!經查,民樂苑保障性住房一期項目,共建設1-4號樓4棟住宅產業化住宅樓及配套基礎設施,總建筑面積9.71萬平方米,共計1276套公共租賃住房,由新興鑄管建設工程有限公司承建。經核實,民樂苑1-4號樓于2018年8月開工建設,合同工期720天,在2019年10月份完成了主體封頂工作,隨后因環保揚塵治理及疫情防控影響造成工期滯后,項目逐步完成了門窗安裝、室內燈具、整體衛浴和粉刷等裝飾裝修工作。目前,民樂苑1-4號樓正在進行供水調試工作、供電施工和消防人防驗收及維修工作,未取得竣工驗收?qǐng)?bào)告,不具備交付使用條件。民樂苑室外綠化景觀、供水、供氣和供熱等配套工程正在施工,整個項目不具備使用條件,還達不到交房要求。
感謝您對我們工作的理解和支持!
