美的·劍橋郡深知業主對家的殷切期盼,以責任促工期,一期已達到提前180天交付條件。
砥礪前行,從不止步于此前功名,美的·劍橋郡匠心嚴控施工細節,一磚一瓦,匠心鑄;一寸一厘,研品質,持續以精益求精的態度勾勒家的美好模樣。
時光執筆,盈語寄箋,理想中的家也逐漸清晰,將美好家貌予以一紙家書,在此奉上,與您共鑒家的蛻變。
海棠苑工程進度

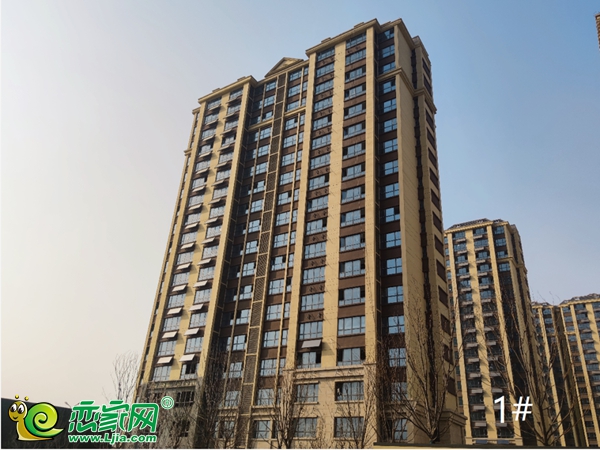

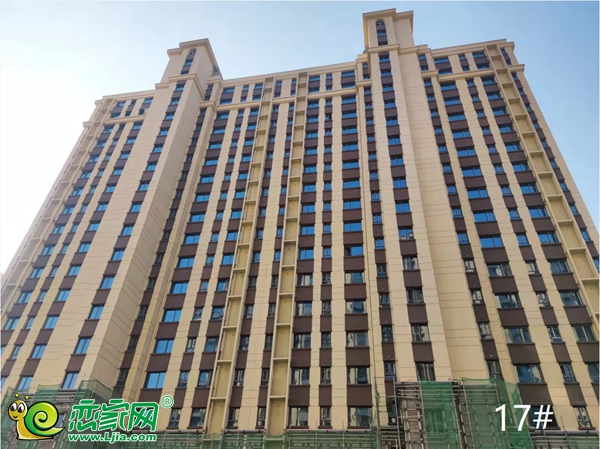

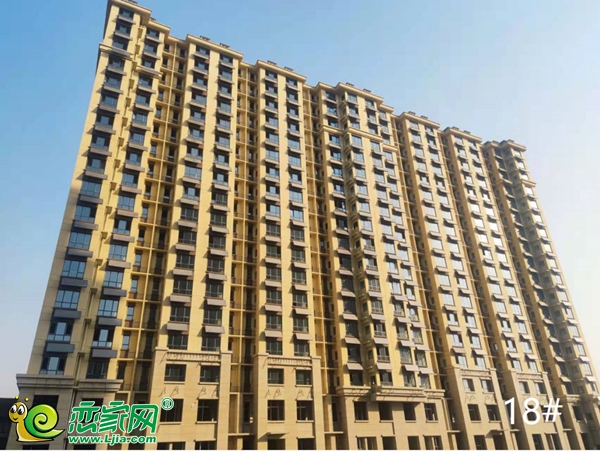

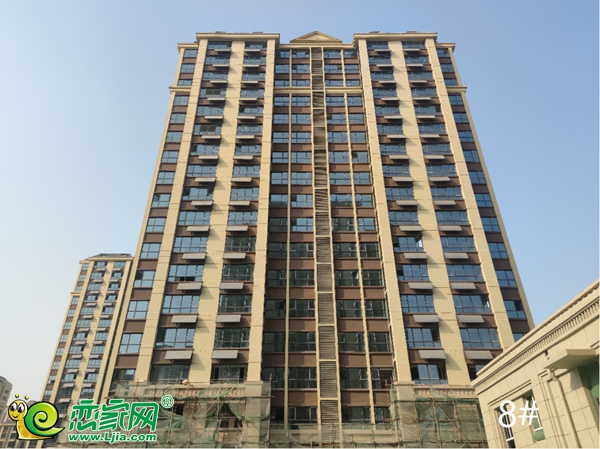

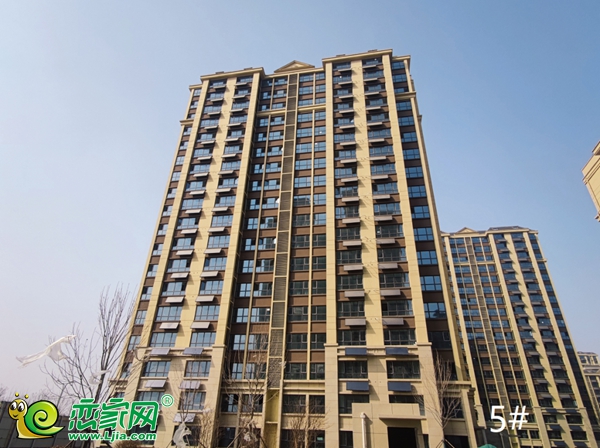

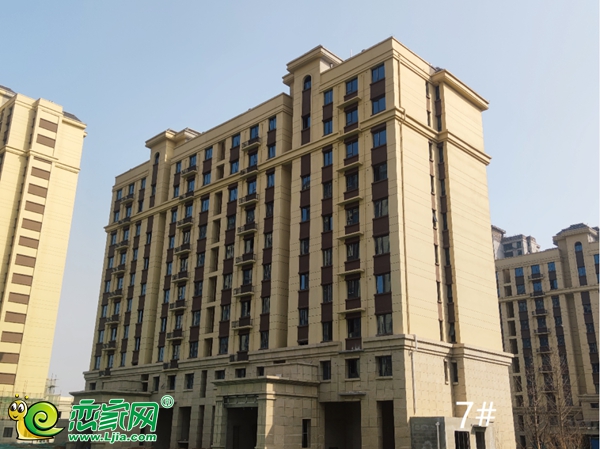

1#樓-18#樓:外立面施工完成,室內精裝施工中,吊頂完成80%,貼磚完成20%,一遍膩子完成80%
玉蘭苑工程進度

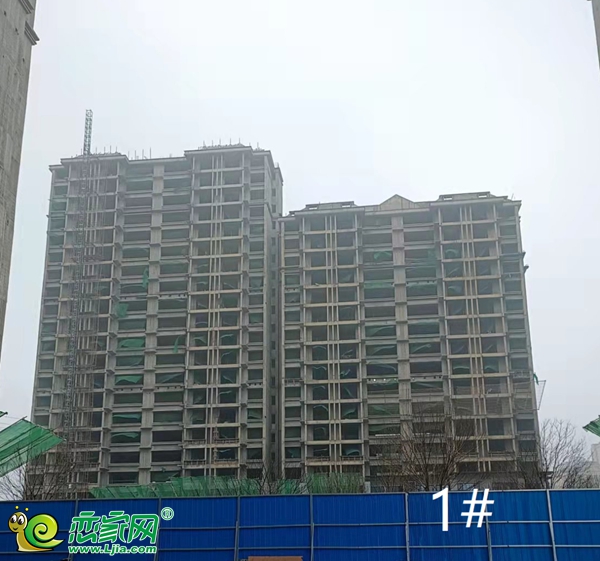

1#樓:主體已完成,施工電梯正在安裝中
2#樓:主體已完成,施工電梯已安裝完成,砌筑施工進行中
3#樓-10#樓:主體結構已完成
紫薇苑工程進度
2#樓:1-4層主體已完成
3#樓:主體已封頂,砌筑已完成8層
5#樓:主體已封頂,砌筑22層已完成
7#樓:主體已封頂,二次結構施工27層已完成

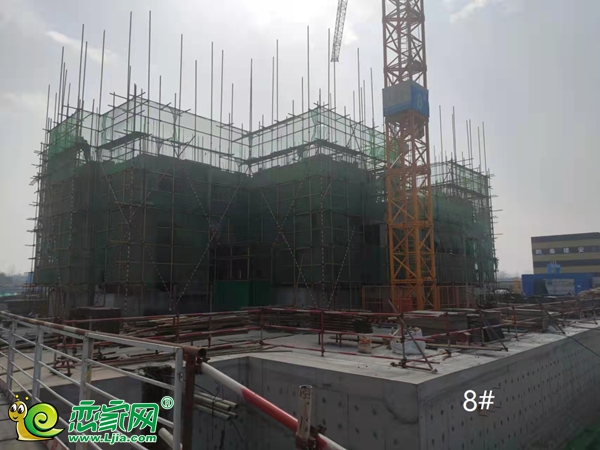

8#樓:2層混凝土澆筑已完成
9#樓:主體已封頂,二次結構17層已完成
10#樓:主體施工至10層
配建學校工程進度
小學教學樓:主體已封頂,外墻保溫已完成,玻璃安裝1-5層已完成,2層-4層暖氣管安裝已完成,1-3層抹灰已完成。
幼兒園教學樓:主體已封頂,1-3層二次結構澆筑施工已完成,水暖安裝已完成,1-2層窗框安裝已完成。
中學教學樓:主體已封頂,1層砌筑完成,2-4層二次結構、抹灰、膩子、地暖施工完成,外墻保溫已完成,風雨操場防水保護層澆筑已完成。
中學綜合樓:主體已封頂,1層抹灰90%,1層管道安裝90%。1層砌筑95%,3層主體砼澆筑已完成。斜屋面澆筑已完成。
從一紙紙藍圖,到一棟棟建筑,從用材工藝,到咫尺標準,美的·劍橋郡初心執守,不負期許,用匠心鍛造品質,只為家的美好呈現。
