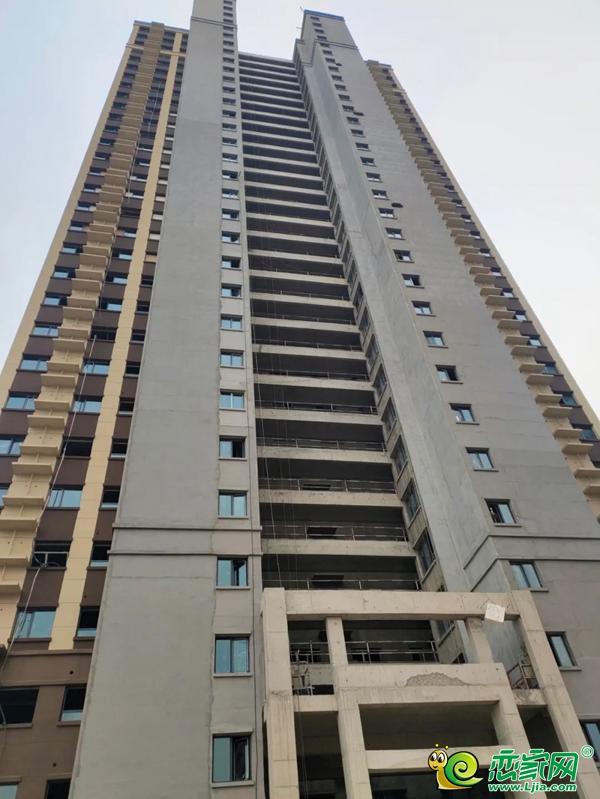

1#工程進度
主體施工完成,二次結構及抹灰石膏、地暖安裝完成,室內二遍膩子及吊頂完成,室內墻地磚施工、櫥柜安裝中
2#工程進度
主體施工完成,二次結構及抹灰石膏、地暖安裝完成,室內二遍膩子吊頂完成,墻地磚正在施工
3#工程進度

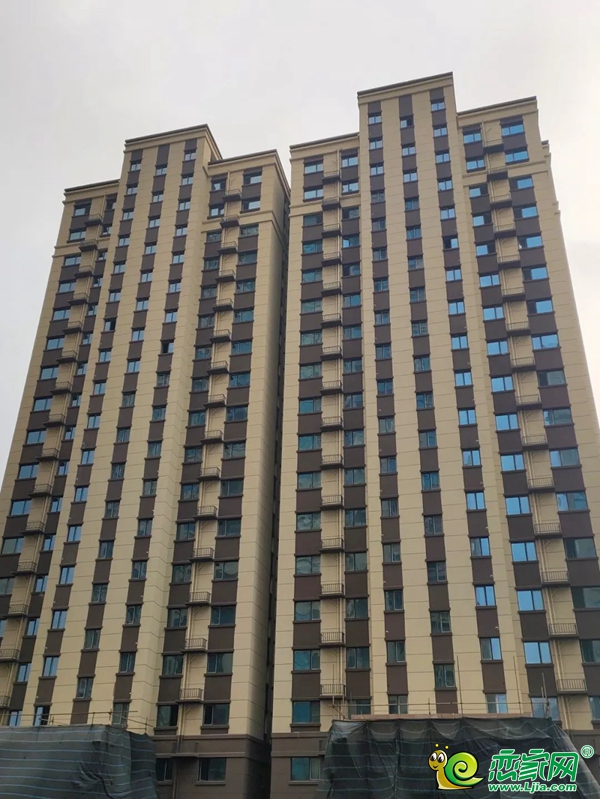

主體施工完成,二次結構及抹灰石膏、地暖安裝完成,室內墻面膩子及吊頂完成,室內墻地磚完成、櫥柜安裝完成、入戶門安裝中
4#工程進度
主體施工完成,二次結構施工完成,抹灰石膏、地暖施工完成,室內墻面膩子及吊頂完成,室內墻地磚完成、櫥柜正在安裝
5#工程進度
主體施工完成,二次結構正在施工
6#工程進度
主體施工完成,二次結構施工完成
7#工程進度
主體施工完成,二次結構及抹灰石膏、地暖安裝完成,室內墻面膩子及吊頂完成,室內墻地磚完成,櫥柜安裝完成、入戶門安裝中
8#工程進度
主體施工完成,二次結構及抹灰石膏、地暖安裝完成,室內墻面膩子及吊頂完成,室內墻地磚完成,櫥柜安裝完成、入戶門安裝中
9#工程進度

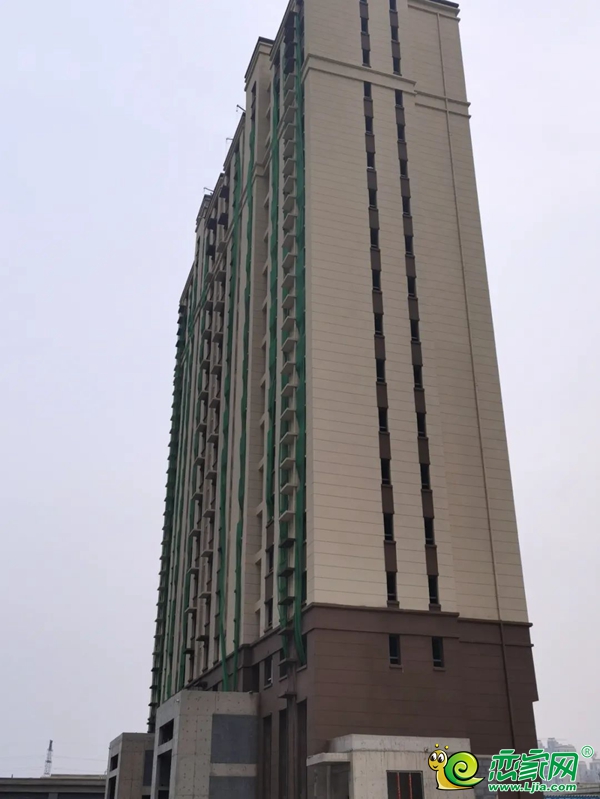

室內貼磚完成,外墻施工完成
10#工程進度
室內貼磚貼磚完成,外墻施工完成
11#工程進度
室內貼磚完成,外墻施工完成
12#工程進度
室內貼磚完成95%;外墻施工完成90%
13#工程進度
室內貼磚完成95%;外墻施工完成90%
14#工程進度

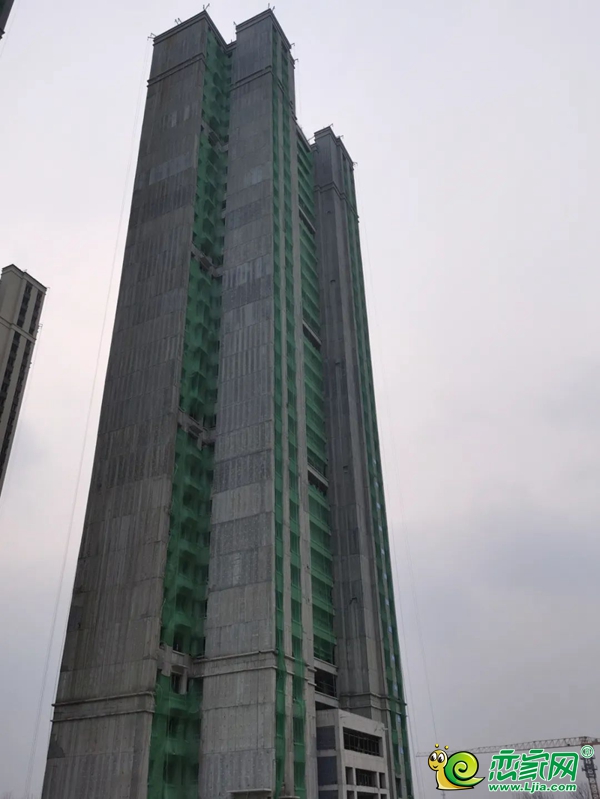

濕作業完成,二遍膩子施工
15#工程進度
室內貼磚完成90%;外墻施工完成90%
16#工程進度
濕作業完成,二遍膩子施工
17#工程進度
濕作業完成,二遍膩子施工
18#工程進度
室內貼磚完成,外墻施工完成80%
19#工程進度
內墻石膏抹灰完成,衛生間回填80%
20#工程進度
地暖施工完成,衛生間回填60%,外墻涂料完成80%
21#工程進度
衛生間回填完成,外墻涂料完成,室內電梯安裝完成
22#工程進度
衛生間回填完成,外墻涂料完成,室內電梯安裝完成
23#工程進度
外墻涂料施工80%,地暖施工完成
24#工程進度
二十層地暖墊層澆筑完成
25#工程進度
衛生間回填完成,外墻涂料完成,室內電梯安裝完成
26#工程進度
外墻抹灰90%,地暖鋪設完成
27#工程進度
外墻涂料施工30%,地暖墊層澆筑完成
