親愛的榮盛城業主:
見字如面,展信安好!
云天收夏色,木葉動秋聲。暑氣在泛著絲絲涼意的秋風中,逐漸悄然遠去。一封溫情聯系的家書,至此送上。
榮盛城
2021年8月
榮盛城工程進度
13#樓
三十層墻柱模板安裝;
砌體施工至21層;
構造柱施工至19層;
抹灰完成14層;
14#樓
砌體施工至22層;
構造柱施工至19層;
抹灰完成14層;
15#樓
三十四層墻柱鋼筋綁扎;
砌體施工至24層;
構造柱施工至21層;
抹灰施工20層;

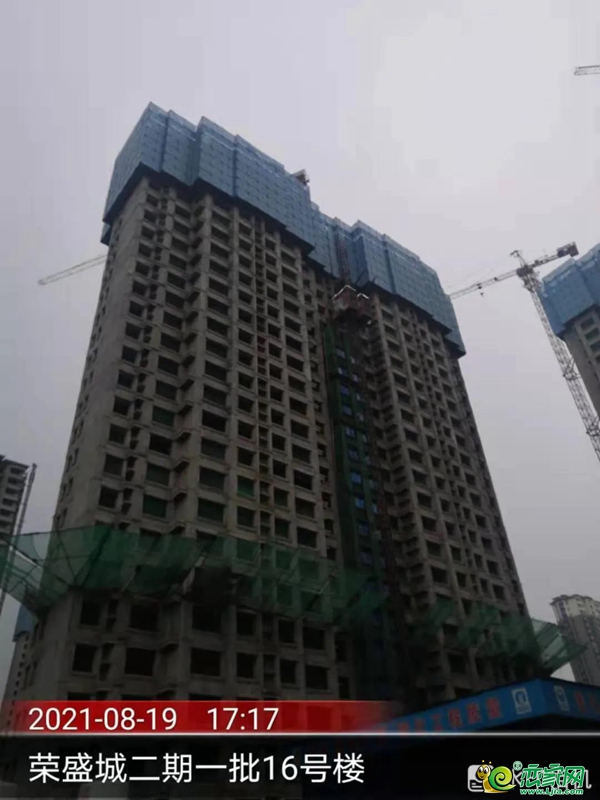

16#樓
二十七層頂板模板安裝;
砌體施工至17層;
構造柱施工至15層;
抹灰完成14層;
17#樓
二十五層墻柱模板安裝;
砌體施工至15層;
構造柱施工至13層;
抹灰完成10層;
18#樓
樣板抹灰樣板、地面樣板驗收完成;
石膏已施工完成1-15層,24-31層;
抹灰已施工完成1-31層完成,保溫正在施工30層;
19#樓
樣板抹灰樣板、地面樣板驗收完成;
石膏已施工完成1-28層,正在施6工29-30層;
抹灰已施工完成1-24層,在施25-27層;
保溫已施工完成1-22層,23-24層在施;
20#樓
西單元機房層放線完成;
三十四層?xùn)|單元澆筑完成;
砌體砌筑至26層;

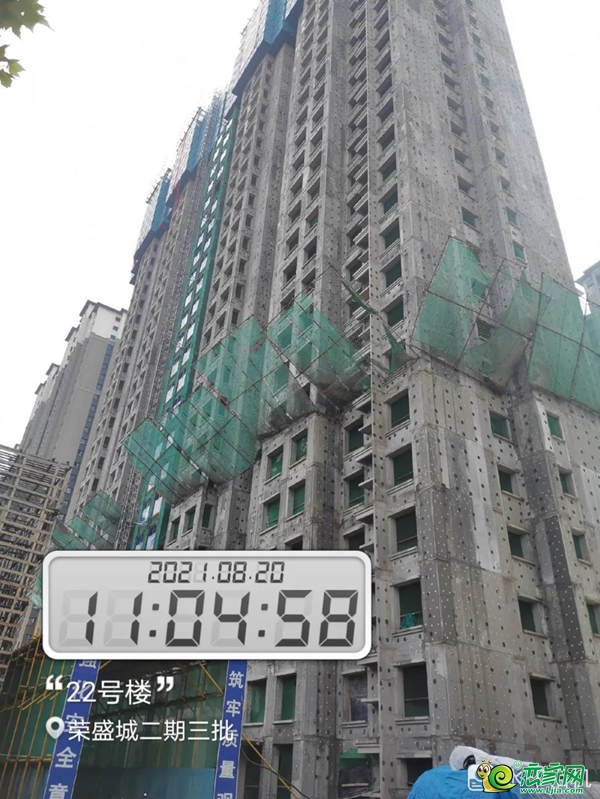

22#樓
主體封頂,模板拆除完成50%;
砌體施工至21層;
抹灰1-8層完成;
23#樓
主體封頂,模板拆除完成70%;
砌筑施工至26層;
抹灰2-11層完成;
24#樓
三十層?xùn)|單元鋼筋開始綁扎;
三十層西單元鋼筋完成80%;
砌筑施工至24層;
抹灰1-10層完成;
25#樓
二十九層?xùn)|單元墻柱鋼筋完成;
梁板鋼筋完成90%;
三十層西單元砼澆筑完成主體封頂;
砌體施工至24層;
抹灰1-8層完成;

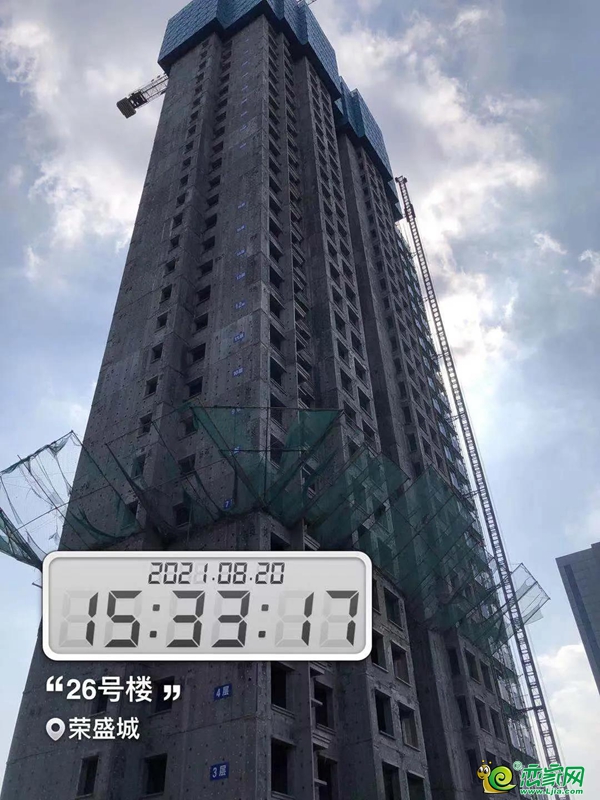

26#樓
三十三層墻柱鋼筋綁扎完成;
梁板鋼筋完成;
砌筑施工至24層;
抹灰1-8層完成;
