親愛的榮科楓林苑業主:
見字如晤,展信舒顏!
以匠心為筆,以品質為章,榮科地產始終秉持匠心,遵循嚴苛施工標準,專注精益求精的建筑品質,在這萬物崢嶸向上的時節里,榮科楓林苑也如燦爛夏花一樣,成長出了嶄新的模樣。
蟬鳴知夏盛,家書寄匠心!陣陣清香的七月荷風,蕩漾了新開河碧波,也捎來了河畔新居——榮科楓林苑的一紙幸福家書,為您開啟家的幸福進程!
榮科楓林苑
工程進度播報

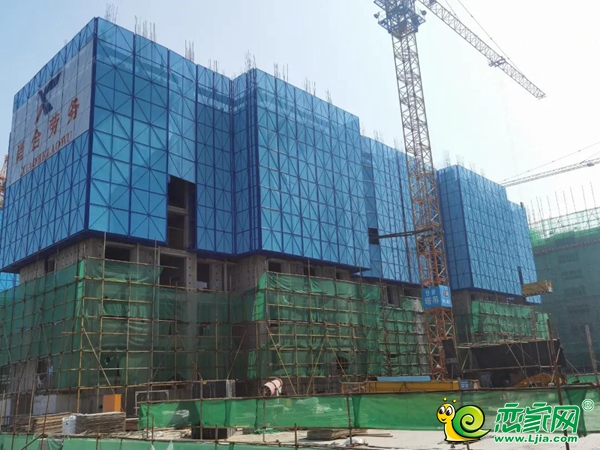

13-24#樓工程實景
13#樓:地暖完成70%,外墻找平層完成40%,外墻框安裝完成90%;
14#樓:石膏全部已完成,抹灰1-18層完成,保溫完成,負一、負二、負三層抹灰完成,樓梯抹灰完成,外墻保溫70%完成,18-2層地面完成;
15#樓:抹灰地上部分完成,地下部分抹灰完成,樓梯抹灰完成,石膏全部完成,內墻保溫完成。外墻FTC及抗裂砂漿面80%完成,基層清理及衛生間防水33-29層完成;
16#樓:地暖完成40%,外墻找平層完成70%,墻磚完成30%,外窗框安裝完成80%;
17#樓:外墻找平層完成90%,室內砼地面完成,外窗框90%;
18#樓:外墻找平層完成90%,室內砼地面完成,外窗框90%;
19#樓:抹灰地上部分完成,地下部分抹灰完成,石膏完成。樓梯踏步完成,內墻保溫完成,外墻保溫90%FTC,抗裂砂漿面80%完成,地面4-24層完成;
20#樓:外墻找平層完成90%,地暖完成80%,外窗框完成;
21#樓:外墻FTC完成90%,室內砼地面完成18-1層,外窗框完成80%,公區粘磚完成60%;
22#樓:外墻FTC完成90%,室內砼地面完成18-1層,外窗框完成60%;
23#樓:外墻FTC完成95%,室內砼地面完成18-13層,外窗框完成95%,外墻底漆開始施工;
24#樓:外墻FTC完成95%,室內砼地面完成18-1層,外窗框完成90%,外墻底漆開始施工;北側車庫防水施工20%。
1#樓
10層頂板鋼筋綁扎
4#樓
10層頂澆筑完成
6#樓
9層頂板鋼筋綁扎完成
8#樓
8層東單元澆筑完成
9#樓
7層頂板鋼筋綁扎
10#樓
7層頂板梁筋綁扎
11#樓
5層頂板梁筋綁扎
12#樓
7層頂板鋼筋綁扎
時間記錄著一磚一瓦的變化,我們用一絲不茍的嚴謹,毫不懈怠的態度,呵護每一顆期待的心,理想的家期待與您早日相見!榮科地產啟幕生活更美好,與更好的邯鄲共同成長!
